一級建造師《機電工程》專練1
作者:luban_123 來源:未知 瀏覽: 添加日期:2021-08-21
《機電實務》
背景資料 某安裝A單位中標機電總承包安裝工程,合同造價3000萬元,項目施工內容包括:凈化空調系統(潔凈度等級為N7)、儲罐安裝等。合同工期12個月,2014年8月5日開工。

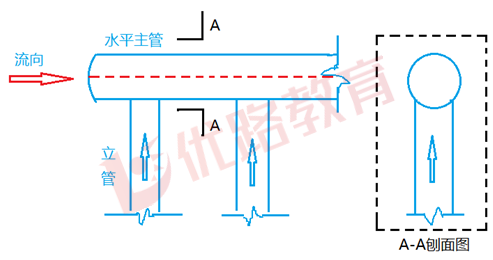

安裝單位在施工前,對并聯水泵出口接管圖紙進行了施工優化,其中水平主管和立管接管方式如下:

在空調系統施工中,安裝單位發現N7風管系統在系統啟動時產品顫動且有噪聲,施工單位在認真分析原因后,發現是風管制作問題,及時采取措施處理后系統恢復正常。
安裝單位對儲罐罐底采用真空箱法進行嚴密性試驗,并對儲罐罐壁采用充水方式進行強度及嚴密性試驗。
該工程于2015年8月5日竣工驗收,建設單位在2017年8月26日發現空調不制冷向A公司報修,A公司以合同約定的兩年保修期已過為由而予以拒絕。
1.【簡答題】此空調系統中選用風機需要考慮哪些性能參數?
參考答案:流量、壓力、功率、效率、轉速、噪聲和振動
2.【簡答題】此工程的風管系統屬于何種壓力等級?分析造成風管顫動及噪聲的制作原因。
參考答案:N7潔凈度空調屬于中壓風管系統。
(2)原因:(1)風管板材厚度不足(2)板材連接方式不對(3)風管連接方式不對(4)風管加固方式不對(5)風管制作人員的技術水平差(6)咬口機機械設備問題(書上沒有原話)
【考點來源】第一章第四節第三目:1H414030通風與空調工程施工技術
3.【簡答題】真空箱法試驗負壓值是多少?簡述罐壁的強度及嚴密性試驗充水方法和合格標準。
參考答案:(1)真空箱法試驗負壓值是不得低于53KPa。
(2)水壓及嚴密性試驗:充水至最高設計液面,保持48h。合格標準:罐壁無滲漏,無異常變形。
【考點來源】第一章第三節第四目:1H413040靜置設備及金屬結構安裝技術
