2015年一級建造師建筑工程考前絕密試卷三(2)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-09-08
三、 案例分析題(共 5 題,(一)、(二)、(三)每題 20 分,(四)(五)題各 30 分)
(一)
背景資料:
某工程整體地下室 1 層、主樓地上 12 層、裙房地上 4 層,鋼筋混凝土全現澆框架-剪力墻結構,填充墻為小型空心砌塊砌筑。
基礎為整體筏板,地下室外墻為整體剪力墻混凝土剛性防水,外側設計二道 SBS 卷材防水層。
施工過程中,發生如下事件:
事件一:進場后即進行場地高程測量,已知后視點高程是 30.030m,測量時后視讀數為 2.009m,前視點讀數為 1.219m。接著根據設計圖紙進行平整場地,結束后,施工單位立即進行了工程定位和測量放線,然后即進行土方開挖工作,整個基坑采取大放坡開挖。
事件二:土方開挖至設計標高時,在勘察報告和設計文件都沒有要求的前提下,監理工程師為確保工程質量,捉出在基坑底普遍進行輕型動力觸探的檢測要求,觸探檢查發現基坑內裙房部位存在局部軟弱下臥層。
事件三:針對軟弱下臥層,項目總工程師召集所有技術人員開現場會議,決定采取灌漿補強并立即組織實施。灌漿后,項目總工程師組織現場監理進行基坑驗槽,并形成驗槽記錄。
問題:
1.列式計算事件一中前視點高程。
2.事件一中,基坑土方開挖時應經常檢查的內容有哪些(至少列出四項)?
3.事件二中,監理工程師要求在基坑底普遍進行輕型動力觸探是否合理?哪些情況下應在基坑底普遍進行輕型動力觸探?
4.指出事件三中的不妥之處,并分別說明理由。并寫出基坑驗槽的重點觀察的部位有哪些?
(二)
背景資料:

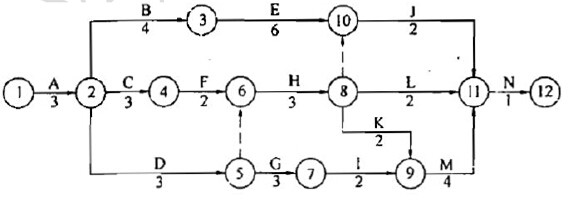

某辦公樓工程,建筑面積 l8500m2,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心,場地狹小,開挖土方須外運至指定地點。建設單位通過公開招標方式選定了施工總承包單位和監理單位,并參照《建設工程施工合同(示范文本)》GF-2013-0101 簽訂了施工總承包合同,施工總承包單位進場后按合同要求提交了總進度計劃,如下圖所示(時間單位:月),并經過監理工程師審查和確認。

合同履行過程中,發生了下列事件:
事件一:施工總承包單位依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件二:基礎工程施工完成后,在施工總承包單位自檢合格、總監理工程師簽署“質量控制資料符合要求”的審查意見的基礎上,施工總承包單位項目經理組織施工單位質量部門負責人、監理工程師進行了分部工程驗收。
事件三:當施工進行到第 5 個月時,因建設單位設計變更導致工作 B 延期 2 個月,造成施工總承包單位施工機械停工損失贊 13000 元和該施工機械操作人員窩工費 2C00 元,施工總承包單位提出一項工期索賠和兩項費用索賠。
問題:
1.施工總承包單位提交的施工總進度計劃的工期是多少個月?指出該工程總進度計劃的關鍵線路(用節點表示)。
2.事件一中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.根據《建筑工程施工質量驗收統一標準》GB50300-2001,事件二中,施工總承包單位項目經理組織基礎工程驗收是否妥當?說明理由。本工程地基基礎分部工程驗收還應包括哪些人員?
4.事件三中,施工總承包單位的三項索賠是否成立?并分別說明理由。
(三)
背景資料:
某施工總承包單位承擔一項建筑基坑工程的施工,基坑開挖深度 12m,基坑南側距基坑邊 6m 處有一棟/層既有住宅樓。其中:基坑工程為專業分包工程。
在施工過程中,發生了如下事件:
事件一:為宣傳企業形象,總承包單位在現場辦公室前空曠場地豎立了懸掛企業旗幟的旗桿,旗桿與基座預埋件焊接連接。
事件二:為確保施工安全,總承包單位委派一名經驗豐富的同志到項目擔任安全總監。項目經理部建立了施工安全管理機構,設置了以安全總監為第一責任人的項目安全管理領導小組。在工程開工前,安全總監向項目有關人員進行了安全技術交底。基坑專業分包單位進場后,編制了相應的施工安全技術措施,報批完畢后交項目經理部安全部門備案。
事件三:施工總承包單位督促專業分包單位針對深基坑組織編制了專項施工方案,井指示基坑分包單位組織了專家論證,定稿后由總承包單位項目總工、總監理工程師簽批后組織實施。
事件四:基坑在開挖過程中,總承包單位按照《建筑施工安全檢查標準》JGJ59-2011標準要求對深基坑支護安全進行檢查,重點檢查保證項目,并形成書面檢查記錄。
問題:
1.事件一中,旗桿與基座預埋件焊接是否需要開動火證?若需要,請說明動火等級并給出相應的審批程序。
2.指出事件二中存在哪些不妥?并分別給出正確做法。
3.事件三中,深基坑專項施工方案編制、簽批、專家論證是否妥當?分別說明理由。
4.按照《建筑施工安全檢查標準》基坑工程檢查評分表的要求,針對本基坑工程,總承包單位應檢查的保證項目有哪些(至少列出四項)?
(四)
背景資料:
某鋼筋混凝土框架結構標準廠房建筑,高兩層,無地下室,框架柱柱距 7.6m。通過公開招標程序,某施工單位與建設單位參照《建設工程施工合同(示范文本)》GF-2013-0201簽訂的承包合同部分內容如下:
工程合同總價 2100 萬元,工程價款采用調值公式動態結算;該工程的人工費可調,占工程價款的 35%;材料有 4 種可調:材料 l 占 5%,材料 2 占 15%,材料 3 占 15%,材料 4占 10%。建設單位在開工前向承包商支付合同價的 15%預付備料款,主要材料及構配件金額占合同總額的 65%。竣工前全部結清。開工前,施工單位制定了完整的施工方案,采用預拌混凝土,鋼筋現場加工,采用覆膜多層板作為結構構件模板,模架支撐采用碗扣式腳手架。施工工序安排框架柱單獨澆筑,第二步梁與板同時澆筑。施工過程發生如下事件:
事件一:結構設計按最小配筋率配筋,設計中有采用 HPB235 級 Φ12mm 鋼筋,間距200mm。由于當地建材市場 HPB235 級直徑 12mm 鋼筋被淘汰,施工單位征得監理單位和建設單位同意后,按等強度折算后,用 HRB335 級直徑 12mm(間距 250mm)的鋼筋進行代換,保證整體受力不變,并按此組織實施。
事件二:二層梁板施工階段天氣晴好,氣溫 16~27℃。梁板模板安裝拼接整齊、嚴密并驗收完畢后,進行鋼筋的安裝,且鋼筋綁扎經驗收符合規范要求。在混凝土澆筑前,用水準儀抄平,保證每一構件底模表面在同一命平面上,無凹凸不平問題,開始澆筑混凝土;并現場制作混凝土試件。澆筑完畢 20 小時覆蓋并澆水養護。10 天后從標準養護室取出一組試件送檢試壓,其強度達設計強度的 80%,施工單位認為已超過設計強度 75%,向監理提出拆除底模與架體支撐的申請。
事件三:某分項工程 20%的工程量改變質量標準,采用其他做法施工,在合同專用條款中未對該項變更價款有約定。施工單位按變更指令施工,在施工結束后的下一個月上報工程款申請的同時,還上報了該設計變更的變更估價申請,監理工程師不同意變更估價。

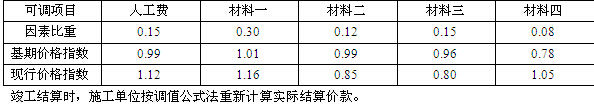

事件四:合同中約定,根據人工費和四項主要材料和價格指數對總造價按調值公式法進行調整。各調值因素的比重、基準和現行價格指數如下表:

問題:
1.列式計算該工程預付備料款和起扣點各是多少?
2.指出事件一中的不妥之處,并分別說明理由。
3.指出事件二中的不妥之處,并分別說明理由。
4.事件三中,監理工程師不同意變更估價是否合理?并說明理由。合同專用條款中未約定變更價款的情況下,變更估價應根據什么原則進行處理?
5.事件四中,列式計算經調整后的實際結算價款是多少萬元(保留兩位小數)?
(五)
背景資料:
某教學樓工程,建筑面積 1.7 萬 m2,地下一層,地上六層,檐高 25.2m,主體為框架結構.砌筑及抹灰剛砂漿采用現場拌制。施工單位進場后,項目經理組織編制了《某教學樓施工組織沒汁》,經批準后開始施工。在施工過程中,發生了如下事件:
事件一:根據現場條件,場區內設置了辦公區、生活區、木工加工區等生產輔助設施。臨時用水進行了設計與計算。
事件二:為了充分體現綠色施工在施工過程中的應用,項目部在臨建施工及使用方案中提出了在節能和能源利用方面的技術要點。
事件三:結構施工期間,項目有 150 人參與施工,項目部組織了 10 人的義務消防隊,樓層內配備了消防立管和消防箱,消防箱內消防水龍帶長度達 20m;在臨時搭建的 95m2 鋼筋加工棚內配備了 2 只 10L 滅火器。
事件四:工程驗收前,相關單位對一間 240m2 的公共教室選取 4 個監測點,進行了室內環境污染物濃度的檢測,其中兩個主要指標的檢測數據如下:
2015年一級建造師建筑工程考前絕密試卷及答案
事件五:建設單位在工程竣工驗收后,向備案機關提交的工程竣工驗收報告包括工程報建日期、施工許可證號、施工圖設計審查意見等內容和驗收人員簽署的竣工驗收原始文件。備案機關要求補充。
問題:
1.事件一中,《某教學樓施工組織設計》在計算臨時用水總用水量時,根據用途應考慮哪些方面的用水量?
2.事件二的臨建施工及使用方案中,在節能和能源利用方面可以提出哪些技術要點(至少列出四項)?
3.指出事件三中有哪些不妥之處,并分別寫出正確方法。
4.事件四中,該房間監測點的選取數量是否合理?說明理由。該房間兩個主要指標的報告監測值為多少,分別判斷該兩項檢測指標是否合格?
5.事件五中,建設單位還應補充哪些單位簽署的質量合格文件?
