2015年一級建造師《建筑工程》點題二(二)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-08-21
二、多項選擇題(共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意。至少有 1 個錯誤選項。錯選,本題不得分;少選,所選的每個選項得 O.5 分)
21.以承受軸向壓力為主的結構有()。
A.拱式結構
B.懸索結構
C.網架結構
D.桁架結構
E.殼體結構
22.在混凝土工程中,根據使用場合、條件的不同,可選擇不同種類的水泥。厚大體積混凝土施工優先選用()。
A.礦渣水泥
B.普通水泥
C.復合水泥
D.火山灰水泥
E.硅酸鹽水泥
23.混凝土中摻入引氣劑,可以()等指標表示。
A.改善混凝土拌合物的和易性
B.減少泌水離析
C.提高混凝土的抗壓強度
D.提高混凝土的抗滲性和抗凍性
E.提高混凝土的抗裂性
24.防水卷材是溫度穩定性常用()。
A.耐熱度
B.低溫彎折性
C.耐熱性
D.脆性溫度
E.柔性
25.下列關于鋼筋連接和加工的描述中,錯誤的是()。
A.直接承受動力荷載的結構構件中,縱向鋼筋不宜采用焊接接頭
B.鋼筋機械連接允許鋼筋最小直徑為 18mm
C.當受拉鋼筋直徑大于 25mm 時,不宜采用綁扎搭接
E.鋼筋加工宜在常溫狀態下進行
26.屋面防水工程中,下列屋面卷材鋪貼做法中,正確的是()。
A.距屋面周邊 800mm 范圍內應滿貼
B.同一層相鄰兩幅卷材短邊搭接接縫錯開不應小于 300mm
C.上下層卷材不得相互垂直
D.屋面找平層設分格縫時,縱橫縫間距不宜大于 12m
D.鋼筋除銹工作不得在冷拉過程中進行
E.屋面坡度大于 25%時,卷材應采取滿粘和釘壓固定措施
27.在暗龍骨吊頂施工中,有關主龍骨及紙面石膏板的施工工藝做法,正確的是()。
A.主龍骨間距為 900~1000mm
B.主龍骨平行房間短向布置
C.跨度大于 15m 以上的吊頂,每隔 15 米在主龍骨上加一道大龍骨
D.主龍骨的接長應采取對接,相鄰龍骨的對接接頭要平齊
E.安裝雙層石膏板時,面層板與基層板的接縫應對齊
28.基坑(槽)施工安全控制要點中,關于基坑(槽)土方開挖與回填安全技術措施的說法,不正確的是()。
A.基坑(槽)開挖時,兩人操作間距應大于 2m
B.多臺機械開挖基坑時,挖土機間距應大于 10m
C.施工中在基坑周邊應設排水溝,防止地面水流入坑內
D.基坑周邊嚴禁超堆荷載
E.在坑邊堆放棄土時,堆放高度不能超過 1m
29.建設單位在辦理工程竣工驗收備案應當提交的文件包括()。
A.工程竣工驗收備案表
B.合同協議書
C.工程竣工驗收報告
D.施工單位簽署的工程質量保修書
E.設計、施工、工程監理等單位共同簽署的質量合格文件
30.依據《危險性較大的分部分項工程安全管理辦法》規定,下列需要單獨編制專項施工方案但不需要專家論證的是()。
A.搭設高度 8m 的混凝土模板支撐工程
B.采用非常規起重設備,且單件起吊重量 12KN 的起重吊裝工程
C.架體高度 20m 的懸挑式腳手架工程
D.搭設高度 20m 的落地式鋼管腳手架工程
E.跨度為 30m 的鋼結構安裝工程
三、案例分析題(共 5 題,(一)(二)(三)各 20 分;(四)(五)各 30 分。)
(一)

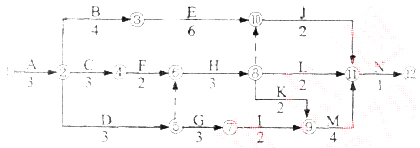

【背景資料】某民用建筑工程,經公開招標,某施工總承包單位中標,建設單位與施工總單位根據《建設工程施工合同(示范文本)》簽訂了合同。經總監理工程師批準的總施工進度計劃如圖所示(時間單位:天),各項工作均按最早開始時間安排且勻速施工。

在招投標和施工過程中發生如下事件:
事件一:由于施工單位人員及材料組織不到位,工程開工后第 33 天上班時工作 D 才開始。為了確保按合同工期竣工,施工單位決定調整施工總進度計劃。經分析,各項未完成工作的趕工費率及可縮短時間見下表。

事件二:施工過程中,進場驗收合格的某型號鋼筋在焊接時發現存在焊接性能不良的問題,監理工程師暫停該批鋼筋使用,要求增加原材檢測項目。
事件三:施工單位在進行施工質量自檢時發現,衛生間墻體采用輕骨料小型空心砌塊,墻體從地面砌起。監理工程師要求整改。
問題:
1.施工總承包單位在投標時,哪此費用不得作為競爭性費用?
2.指出施工總進度計劃圖的關鍵線路(用工作法表示)和總工期。
3.事件一中為使趕工費最少,施工單位應如何調整施工總進度計劃(寫出分析與調整過程)? 趕工費總計多少萬元?
4..事件二中,按監理工程師的要求應增加哪些鋼筋原材檢測項目?鋼筋進場時正常情況下應進行的檢驗?
5.針對事件三,簡述施工單位應如何整改?
(二)
基礎埋深 12.4m,地下水豐富。該工程采用工程量清單計價模式,報價執行《建設工程工程量清單計價規范》,公開進行行招標,共有 A、B、C、D 四家施工單位通過資格預審進行投標,最終 A 施工單位中標。雙方簽訂了施工總承包合同。
在招投標及施工過程中,發生如下事件:
事件一:在招投標過程中,B 施工單位在投標有效期內書面通知招標人,要求撤回投標文件及其已提交的投標保證金。
事件二:基坑開挖完成后,由于降水措施不利,基坑發生泡水事故,施工單位及時采取了治理措施后,總監理工程師組織勘查、設計單位的項目負責人進行驗槽。
事件三:施工現場現澆混凝土工程中,搭設模板支撐系統時,施工人員隨手采用現場砌筑用的磚和砌塊鋪墊在支撐系統立柱的底部。監理工程師要求整改。
事件四:辦公樓一樓大廳支模高度為 9m,施工單位編制了模架施工專項方案并經審批后,及時進行專項方案專家論證。論證會由總監理工程師組織,在行業協會專家庫中抽出 5 名專家,其中 1 名專家是該工程設計單位的總工程師。建設單位沒有參加論證會。
問題:
1.建筑工程施工中,地下水的控制方法有哪些?
2.事件一中,B 施工單位的做法是否妥當?請說明理由。
3.事件二中,基坑泡水的治理措施有哪些?驗槽的程序是否妥當?正確的驗槽程序是什么?
4.事件三中,施工單位的做法是否正確?說明理由。
5.分別指出事件四中的錯誤做法,并說明理由。
(三)

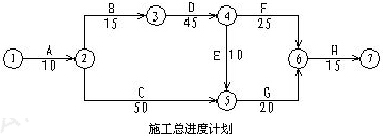

【背景資料】某辦公樓工程,建筑面積18500m2 ,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心居民密集區,場地狹小,開挖土方需外運至指定地點,建設單位通過公開招標方式選定了施工總承包單位和監理單位,并按規定簽訂了施工總承包合同和監理委托合同,施工總承包單位進場后按合同要求提交了總進度計劃,如圖所示(時間單位:周),并經過監理工程師審查和確認。

合同履行過程中,發生了下列事件:
事件一:施工總承包依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、
推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件二:基坑施工過程中,因工期較緊,施工單位夜間連續施工。挖掘機、樁機等施工機械噪音較大,附近居民意見很大,到有關部門投訴。有關部門責成總承包單位嚴格遵守文明施工作業時間段規定。
事件三:當施工進行到第 5 周時,因建設單位設計變更導致工作 B 延期 2 周,造成施工總承包單位施工機械停工損失費 8 萬元和人員窩工費 12 萬元,施工總承包單位提出一項工期索賠和兩項費用索賠。
事件四:E 工作施工時,遇見了罕見的暴風雨,造成 E 工作停工 5d。在這次暴風雨中,施工單位發生如下情況:①人員傷亡和機械損失 5000 元;②工程清理恢復費用 3000 元;③已運至施工現場用于工程的材料損失 2000元。施工單位就工期及費用損失分別提出了索賠。
問題:
1.施工總承包單位提交的施工總進度計劃的工期是多少?指出該工程總進度計劃的關鍵線路(以節點編號表示)。
2.事件一中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.事件二中,根據文明施工要求,在居民密集區進行強噪音施工,作業時間段有什么具體規定?特殊情況需要晝夜連續施工,需做好哪些工作?
4.事件三中,施工總承包單位的三項索賠是否成立?并分別說明理由。
5.事件四中,施工總承包單位的工期及三項費用索賠是否成立?并分別說明理由。
(四)
【背景資料】某寫字樓工程,建筑面積 20000m2,地下兩層,地上 12 層。某施工總承包單位與建設單位簽訂施工總承包合同,合同工期為 24 月。
施工過程中發生了如下事件:
事件一:經建設單位同意,總承包方將消防工程分包給了 C 公司。施工過程中,由于趕工期,經總承包方同意,C 公司將消防工程部分工作分包給了 D 公司,經查 D 公司具有相應的資質。
事件二:根據合同約定,材料進場時要對其進行質量驗證,同時工程所用主要建筑結構及裝修材料要進行復驗,其中包括水泥、鋼筋、室內用花崗巖及外墻陶瓷面磚等。
事件三:由于趕工期,項目部進行了夜間施工,在距離地面高約 2.2m 位置處采用電源電壓 220v 進行夜間照明。施工現場兩臺臨時用電設備共用一個開關箱。
事件四:在廁浴間防水層完工后,施工單位進行了 12h 的一次性蓄水試驗,確認無滲漏和排水通暢后,在其上做保護層及面層,并通過質量驗收。
問題:
1.事件一中,C 公司的做法是否妥當?說明理由。簡述違法分包的情形有哪些?
2.事件二中,主要材料復試的內容分別有哪些?
3.事件三中,項目部做法是否合理?說明理由。
4.事件四中,施工單位的做法是妥當?如不妥寫出正確的做法。
(五)
【背景資料】某學校工程,鋼筋混凝土框架結構,地下一層,地上 10 層,建筑面積 22000m2。結構垂直運輸采用塔吊,裝飾裝修采用外用電梯,結構施工外腳手架采用扣件式鋼管落地腳手架。建設單位與總承包單位簽訂了施工總承包合同。
在工程施工及交付期間發生了下列事件:
事件一:項目部對施工過程中可能存在的重大危險源進行了系統的分析評價,包括辨識各類危險因素及其原因與機制;以及評價已辨識的危險事件發生的概率等。
事件二:施工中采用的施工電梯安裝調試后,監理單位驗收中發現底籠周圍 2.0m 范圍內設置牢固的防護欄桿并搭設了防護棚。施工電梯與建筑物各層均設有通道或接料平臺。
事件三:腳手架工程施工中,項目部規定對腳手架桿件的設置和連接,連墻件、支撐、門洞桁架的構造,地基是否有積水,底座是否松動,立桿是否懸空等內容進行定期重點檢查。
事件四:項目部的質量管理人員在項目經理的領導下,負責項目的質量管理工作。
事件五:由于學校開學在即,建設單位要求施工總承包單位在完成室內裝飾裝修工程后立即進行室內環境質量驗收,并邀請了具有相應檢測資質的機構到現場進行檢測。檢測結果不達標,施工單位經整改后再次檢測達到相關要求。
問題:
1.事件二中,項目部對重大危險源的分析評價還應包括哪些內容?
2.指出事件二中的不妥之處,寫出正確做法。施工電梯與建筑物各層的通道或接料平臺如何進行安全防護?
3.事件二中,腳手架工程定期檢查應重點檢查的內容還有哪些?
4.項目部的質量管理應遵循哪些程序?
5.建設單位的做法是否妥當?說明理由。室內環境污染物濃度再次檢測時,應如何取樣?
