亚洲免费高清_欧洲精品久久_99riav视频一区二区_日本高清视频网站www_久草在线观看福利视频_国产福利视频在线观看

魯班培訓-建筑執業培訓領航者!

鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

復習備考
業務中心: 0371-55696552
18037153049

魯班培訓二級建造師《機電工程》沖刺試題1

 一、單項選擇題(每題1分。每題的備用選項中,只有1個最符合題意)
  1 高層建筑管道施工中,銅管連接當管徑大于或等于2mm時宜采用(  )
  A.對口焊接  B.專用接頭  C.熱熔連接  D.套管焊接
  參考答案:A
  2 當采用阻燃型防水卷材及涂膜彈性體做保護層時,卷材包扎的環向、縱向接縫的搭接尺寸不應小于(  )mm。
  A.20  B.30  C.40  D.50.
  參考答案:D
  3 加工鍍鋅鋼板風管應避免損壞(  ),如有損壞應作防腐處理。
  A.鍍鋅層  B.保護層  C.絕緣層  D.防潮層
  參考答案:A
  4 自動化儀表調校用的標準儀器、儀表,其基本誤差的絕對值,不宜超過被校儀表的基本誤差絕對值的(  )。
  A.1/2  B.2/3  C.1/3  D.1/4
  參考答案:C
  5 管徑小于或等于100mm的鍍鋅鋼管宜用(  ),多用于明裝管道。
  A.螺紋連接  B.卡壓連接  C.法蘭連接  D.溝槽連接
  參考答案:A
  6 玻璃鋼襯里施工,玻璃布的貼襯順序,錯誤的是(  )。
  A.先立面后平面  B.先下后上  C.先里后外  D.先壁后底
  參考答案:B
  7 渦街流量計放大器與流量計的距離不應超過(  )m。
  A.20  B.25  C.30  D.35
  參考答案:A
  8 橡膠襯里施工,根據管道內壁情況,先畫出排板圖,再根據排板圖的尺寸在被襯膠面上做好標記,并根據排板圖進行裁料,裁料溫度應控制在(  )以上。
  A.5℃  B.10℃  C.15℃  D.20℃
  參考答案:D
  9 焊接工藝評定完成后,應由(  )確認評定結果。
  A.焊接施工員  B.檢測工程師  C.質量工程師  D.焊接工程師
  參考答案:D
  10 機械設備無負荷聯動試運轉由(  )單位負責組織、指揮和操作。
  A.監理  B.建設  C.設計  D.施工
  參考答案:D
 11 分解鍋、聚合釜屬于石油化工設備中的(  )。
  A.反應設備  B.換熱設備  C.分離設備  D.儲存設備
  參考答案:A
  12 高層和超高層建筑的重力流雨水管道系統可采用(  )。
  A.PVC管  B.球墨鑄鐵管  C.塑覆不銹鋼管  D.鋼塑復合管
  參考答案:B
  13 對GC3級管道,經(  )同意,可在試車時用管道輸送的流體進行壓力試驗。
  A.施工單位  B.勘察單位  C.監理單位  D.設計單位
  參考答案:D
  14 下列鋼中,主要用于壓力容器、高溫和低溫構件、耐腐蝕、耐磨及耐熱構件、零部件、管道和鍛件的是(  )。
  A.結構鋼  B.工具鋼  C.冷拔鋼  D.特殊性能低合金高強度鋼
  參考答案:D
  15 在較長的安裝期間和生產檢修使用時,應設置永久中心標板和永久基準點,且最好采用(  )制作。
  A.銅材或不銹鋼材  B.鑄鐵或不銹鋼材
  C.橡膠  D.銅材或銅合金
  參考答案:A
  16 利用鋼結構作為接地線時,接地極與接地干線的連接應采用(  )。
  A.套管焊接  B.搭接焊接  C.熱熔連接  D.電焊連接
  參考答案:D
  17 固化后能在浸漬物體表面形成連續平整的漆膜,并使線圈黏結成一個結實的整體,以提高絕緣結構的耐潮、導熱、擊穿強度和機械強度等性能的絕緣漆是(  )。
  A.漆包線漆  B.浸漬漆  C.覆蓋漆  D.硅鋼片漆
  參考答案:B
  18 不屬于GC3級工業管道的是(  )。
  A.氧氣管道  B.塑料管道  C.玻璃鋼管  D.玻璃鋼管道
  參考答案:C
  19 避雷帶之間的連接應采用(  )。
  A.搭接焊接  B.套管焊接  C.熱熔連接  D.溝槽連接
  參考答案:A
  20 常用于戶外和戶內明敷設,特別是寒冷地區的固定敷設絕緣線型號是(  )。
  A.BXW  B.B1V  C.BVR  D.BVV
  參考答案:A
 二、多項選擇題(多項選擇題共10題,每題2分,每題的備選項中,有2個或2個以上符合題意,至少有1個錯項,錯選,本題不得分;少選,所選的每個選項得0.5分)
  21 機械設備開箱檢查項目主要包括(  )。
  A.隨機技術文件及專用工具
  B.設備名稱、規格和型號
  C.箱號、箱數以及包裝情況
  D.表面有無損壞和銹蝕
  E.合格證明文件
  參考答案:A,B,C,D
  22 自動人行道整機安裝檢查應符合的規定有(  )。
  A.內蓋板、外蓋板接縫處的凸臺不應大于0.5mm
  B.護壁板之間的空隙不應大于4mm
  C.在自動人行道過渡曲線區段,踏板的前緣和相鄰踏板的后緣嚙合,其間隙不應小于10mm
  D.當踏板有橫向擺動時,踏板或膠帶的側邊與圍裙板垂直投影之間不得產生間隙
  E.梳齒板梳齒與踏板面齒槽的嚙合深度不應小于6mm
  參考答案:A,B,D,E
  23 施工現場計量器具的保管、維護和保養制度規定,對長期不使用的電器儀表要(  )。
  A.定期檢查  B.通電  C.排潮  D.防止霉爛  E.除塵
  參考答案:A,B,C,D
  24 根據《計量器具分類管理辦法》的規定,下列計量器具中屬于A類計量器具的有(  )。
  A.一級平晶  B.水準儀  C.零級刀口尺  D.水平儀  E.水平儀檢具
  參考答案:A,C
  25 壓力容器按品種劃分為(  )。
  A.反應壓力容器  B.換熱壓力容器
  C.壓縮壓力容器  D.分離壓力容器
  E.儲存壓力容器
  參考答案:A,B,D,E
  26 國家對電力供應和使用,實行(  )的管理原則。
  A.臨時用電  B.安全用電  C.變更用電  D.節約用電  E.計劃用電
  參考答案:B,D,E
  27 檢驗批的施工質量驗收包括(  )。
  A.資料檢查驗收  B.特殊項目的檢驗  C.主控項目的檢驗  D.試運行的檢驗  E.一般項目的檢驗
  參考答案:A,C,E
  28 臨時用電工程檢查內容包括(  )。
  A.架空線路  B.照明裝置  C.設備電路  D.室內配線  E.電纜線路
  參考答案:A,B,D,E
  29 下列關于單位工程的劃分原則說法正確的有(  )。
  A.當一個專業安裝工程規模較大具有獨立施工條件也可單獨構成子單位工程
  B.單位工程應按工業廠房、車間(工號)或區域進行劃分
  C.單位工程應由各專業安裝工程構成
  D.較大的單位工程可劃分為若干個子單位工程
  E.當一個單位工程中僅有某一專業分部工程時,該分部工程應為單位工程
  參考答案:B,C,D,E
  30 關于溫、濕度傳感器安裝技術要求,下列說法正確的有(  )。
  A.水管型溫度傳感器的安裝開孔與焊接工作,必須在管道的壓力試驗、清洗、防腐和保溫前進行.
  B.溫度傳感器通過變送器將其阻值變化信號轉換成與溫度變化成比例的0~10VDC電信號
  C.水管型溫度傳感器不宜在管道焊縫及其邊緣上開孔與焊接
  D.感溫段小于管道口徑1/2時,應安裝在管道的頂部
  E.風管型溫、濕度傳感器的安裝應在風管保溫層完成后進行
  參考答案:A,C,E
 三、案例分析題(請根據背景材料,按要求作答)
  31 某機電安裝公司項目部承建的雨水管道工程管線總長為1000m,采用直徑為600mm的混凝土管,柔性接口;每50m設檢查井一座。管底位于距地表下4m,無地下水,采用挖掘機開槽施工。

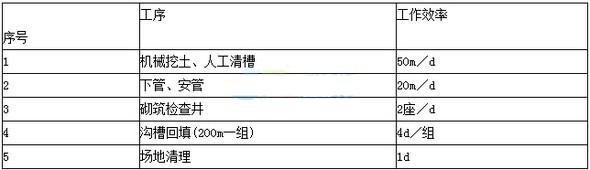

  該項目部根據建設單位對工期的要求編制了施工進度計劃。編制計劃時,項目部使用的指標見下表。

  考慮管材進場的連續性和人力資源的合理安排,在編制進度計劃時做了以下部署:
  (1)挖土5d后開始下管、安管工作;(2)下管、安管200m后砌筑檢查井;(3)檢查井砌筑后,按四個井段為一組(200m)對溝槽回填。

  項目部編制的施工進度計劃見圖2-7(只給出部分內容)。

 工程實施過程中,挖土施工10d后遇雨,停工10d。項目部決定在下管、安管工序采取措施,確保按原計劃工期完成。
  問題
  1.施工進度計劃表中序號2表示什么工作項目?該項目的起止日期和工作時間應為多少?
  2.計算溝槽回填的工作總天數。
  3.按項目部使用的指標和工作部署,完成施工進度計劃表中第5項、第6項計劃橫道線。
  4.本工程計劃總工期需要多少天?
  5.遇雨后項目部應在下管、安管工序采取什么措施確保按原計劃工期完成?
  參考解析:
  1.施工進度計劃表中序號2表示機械挖土、人工清槽工作項目。該項目的起止日期為6日和25日,工作時間應為20d。
  2.溝槽回填的工作總天數=1000m/200m/組×4d/組=20d。
  3.完成的施工進度計劃見圖2-9。
  4.本工程計劃總工期需要70d。
  5.遇雨后項目部應在下管、安管工序采取增加人員、機械物資及資金的投人,實行二班倒或者三班倒的制度措施確保按原計劃工期完成。
 32 某市政工程項目,估算總投資4200萬元,由地方政府投資建設。
  (1)建設項目法人決定采用公開招標方式選擇施工總承包單位,并經建設主管部門批準,自行組織招標工作。為加快工程建設進展和保證工程質量,建設項目法人發布的招標公告及招標文件對招標投標工作作出如下安排和要求:
  1)2012年3月8日8時至2012年3月12日17時購買招標文件。
  2)2012年3月30 日 14時為投標截止時間。
  3)2012年4月1日10時組織開標。
  4)各投標單位在提交投標文件時,需按照估算總投資的2%提交投標保證金。
  5)所有工程材料均由中標人采購,但鋼材需按建設項目法人指定,采購某鋼鐵公司的產品。
  (2)在項目施工接近尾聲時,為盡快發揮建設項目效益,需要增加約200m的附屬道路工程,投資估算為150萬元,建設項目法人擬對該工程不再進行施工招標,直接委托原中標單位施工。
  問題
  1.該項目是否必須采用公開招標方式,說明理由。
  2.本項目應采用何種計價方式?說明理由。
  3.建設項目法人對招標投標工作的安排和要求有無不妥?說明理由。
  參考解析:
  1.該項目必須采用公開招標。理由:由于該項目估算總投資為4200萬元,由地方政府投資建設,《中華人民共和國招標投標法》規定,全部使用國有資金投資或者國有資金投資占控股或者主導地位的工程建設項目,應當公開招標。
  2.本項目應采用的計價方式是單價合同。理由:會使合同雙方風險得到合理的分配。
  3.建設項目法人對招標投標工作的安排和要求的不妥之處及理由。
  (1)不妥之處:2012年3月8日8時至2012年3月12日17時為購買招標文件的時間。
  理由:自招標文件或者資格預審文件出售之日起至停止出售之日止,最短不得少于5個工作日。
  (2)不妥之處:2012年3月30日14時為投標截止時間。
  理由:依法必須進行招標的項目,自招標文件開始發出之日起至投標人提交投標文件截止之日止,最短不得少于20d。
  (3)不妥之處:2012年4月1日10時組織開標。
  理由:開標應當在招標文件確定的提交投標文件截止時間的同一時間公開進行。
  (4)不妥之處:鋼材需按建設項目法人指定,采購某鋼鐵公司的產品。
  理由:進行材料采購時,不得指定專門的公司。
  33 某機電工程施工單位承包了一項設備總裝配廠房鋼結構安裝工程。合同約定,鋼結構主體材料H型鋼由建設單位供貨。根據住建部關于《危險性較大的分部分項工程安全管理辦法》的規定,本鋼結構工程為危險性較大的分部分項工程。施工單位按照該規定的要求,對鋼結構安裝工程編制了專項方案,并按規定程序進行了審批。
  鋼結構屋架為桁架,跨度30m,上弦為弧線形,下弦為水平線,下弦安裝標高為21m。
  單片桁架吊裝重量為28t,采用地面組焊后整體吊裝。施工單位項目部采用2臺起重機抬吊的方法,選用60t汽車式起重機和50t汽車式起重機各一臺。根據現場的作業條件,60t起重機最大吊裝能力為15.7t,50t起重機最大吊裝能力為14.8t。項目部認為起重機的總吊裝能力大于桁架總重量,滿足要求,并為之編寫了吊裝技術方案。
  施工過程中發生如下事件。
  事件1:監理工程師審查鋼結構屋架吊裝方案時,認為若不計索吊具重量,吊裝方案亦不可行。
  事件2:監理工程師在工程前期質量檢查中,發現鋼結構用H型鋼沒有出廠合格證和材質證明,也無其他檢查檢驗記錄。建設單位現場負責人表示,材料質量由建設單位負責,并要求盡快進行施工,施工單位認為H型鋼是建設單位供料,又有其對質量的承諾,因此僅進行數量清點和外觀質量檢查后就用于施工。
  事件3:監理工程師在施工過程中發現項目部在材料管理上有失控現象,鋼結構安裝作業隊存在材料錯用的情況。追查原因是作業隊領料時,鋼結構工程的部分材料被承擔外圍工程的作業隊領走,所需材料存在較大缺口。為趕工程進度,領用了項目部材料庫無標識的材料,經檢查,項目部無材料需用計劃。為此監理工程師要求整改。
  問題
  1.除廠房鋼結構安裝外,至少還有哪項工程屬于危險性較大的分部分項工程?專項方案實施前應由哪些人審核簽字?
  2.通過計算吊裝載荷,說明鋼結構屋架起重吊裝方案為什么不可行?
  3.事件2中,施工單位對建設單位供應的H型鋼放寬驗收要求的做法是否正確?說明理由。施工單位對這批H型鋼還應做出哪些檢驗工作?
  4.針對事件3所述的材料管理失控現象,項目部在材料管理上應做出哪些改進?
  參考解析:
  1.除廠房鋼結構安裝外,至少還有起重吊裝及安裝拆卸工程屬于危險性較大的分部分項工程。專項方案實施前應由施工單位技術負責人和項目總監理工程師審核簽字。
  2.若不計索吊具重量,其最小計算載荷=k1k2Q=1.1×1.1×28t=33.88t。而兩臺汽車式起重機的最大吊裝能力分別是15.7t和 14.8t,合計吊裝能力=(15.7+14.8)t=30.5t,小于最小計算載荷,所以,鋼結構屋架起重吊裝方案不可行。
  3.事件2中,施工單位對建設單位供應的H型鋼放寬驗收要求的做法不正確。
  理由:在材料進場時必須根據進料計劃、送料憑證、質量保證書或產品合格證,進行材料的數量和質量驗收;驗收要做好記錄、辦理驗收手續;要求復檢的材料應有取樣送檢證明報告;對不符合計劃要求或質量不合格的材料應拒絕接收。
  4.針對事件3所述的材料管理失控現象,項目部材料管理上應做出以下改進:凡有定額的工程用料,憑限額領發材料;施工設施用料也實行定額發料制度,以設施用料計劃進行總控制;超限額的用料,在用料前應辦理手續,填制限額領料單,注明超額原因,經簽發批準后實施;建立領發料臺賬,記錄領發和節超狀況。
  34 某施工單位承包的機電安裝單項工程辦理了中間交接手續,進入聯動試運行階段。建設單位未按合同約定,要求施工單位組織并實施聯動試運行,由設計單位編制試運行方案。施工單位按要求進行了準備,試運行前進行檢查并確認:
  (1)已編制了試運行方案和操作規程。
  (2)建立了試運行須知,參加試運行人員已熟知運行工藝和安全操作規程。工程及資源環境的其余條件均滿足要求。
  聯動試運行過程中,一條熱油合金鋼管道多處焊口泄露,一臺壓縮機振動過大,試運行暫停。經檢查和查閱施工資料,確認管道泄露是施工質量問題。壓縮機安裝檢驗合格后,由于運行介質不符合壓縮機的要求,未進行單機試運行,經業主和施工單位現場技術總負責人批準留待后期運行。
  問題處理完畢后,重新開始試運行并達到規定的要求。經分析、評定確認聯動試運行合格。施工單位準備了“聯動試運行合格證書”,證書內容包括:工程名稱;裝置、車間、工段或生產系統名稱;試運行結果評定。附件包括:建設單位蓋章、現場代表簽字;設計單位蓋章、現場單位簽字;施工單位蓋章、現場單位簽字。
  問題
  1.按照聯動試運行原則分工,指出設計單位編制聯動試運行方案,施工單位組織實施聯動試運行的不妥,并闡述正確的做法。
  2.指出試運行前檢查并確認的兩條中存在的不足。
  3.已辦理中間交接的合金鋼管道在聯動試運行中發現的質量問題,應由誰承擔責任?說明理由。
  4.壓縮機由于介質原因未進行單機試運行,在聯動試運行前,施工單位應采取哪些措施?
  5.指出施工單位準備的“聯動試運行合格證書”的缺項。
  參考解析:
  1.按照聯動試運行原則分工,設計單位編制聯動試運行方案不妥。施工單位組織實施聯動試運行不妥。
  正確做法:由建設單位組織編制聯動試運行方案,并組織實施。
  2.試運行前檢查并確認的兩個條件中存在的不足:
  第(1)個條件中,試運行方案和操作規程還未經過批準。
  第(2)個條件中,試運行參加人員還未通過安全生產考試(或持證上崗)。
  3.已辦理中間交接的合金鋼管道在聯動試運行中發現的質量問題,應由施工單位承擔質量責任。
  理由:中間交接只是裝置保管、使用責任(管理權)的移交,交接范圍內的工程全部由建設單位負責保管、使用、維護。但不解除施工單位對工程質量、交工驗收應負的責任。
  4.壓縮機由于介質原因未進行單機試運行,在聯動試運行前,施工單位應采取的措施:將壓縮機與試運行系統隔離(進行保護);切斷動力源(解除連鎖)。
  5.施工單位準備的“聯動試運行合格證書”的缺項:試運行時間與試運行情況兩項。

魯班培訓鄭州分校主營:一級建造師培訓二級建造師培訓BIM培訓消防工程師培訓造價工程師監理工程師;安全工程師等建筑人才及企業人才培訓;建筑學歷(鄭州大學、電大等);證書代注冊;技工證;八大員;中級職稱代評等。
魯班培訓鄭州分校官方唯一地址:鄭州市金水路99號南建達大廈808室(新通橋站下車);

鄭州魯班培訓官網:
www.qingtongtang.com

?
在線客服
鄭:1991460761
孫:985206900
許:3236129661
楊:2841826762
趙:2381313085
主站蜘蛛池模板: 性生活视频一级 | 免费91在线 | 久久精品欧美一区二区 | 国产精品欧美久久久久一区二区 | 亚洲aⅴ免费在线观看 | 久久久精彩 | 欧美精品成人一区二区三区四区 | 一区二区三区精品国产 | 精品一区二区三区网站 | 成人免费网站在线观看 | 国产成年人视频 | 高清视频91 | 黑人一区二区三区四区五区 | 国产午夜精品一区二区三区在线观看 | 欧美人一级淫片a免费播放 久久久久久久久91 国产99久久久久久免费看 | 史上最强炼体老祖动漫在线观看 | 激情小说图 | 国产成人精品免费视频大全办公室 | 香蕉成人在线视频 | 成年人毛片视频 | 日韩视频―中文字幕 | 久久久久久久久久亚洲 | 国产精品99久久久久久大便 | 91精品国产777在线观看 | 国产深夜福利视频在线播放 | 黄色毛片视频在线观看 | 日韩一级片| 国产欧美在线观看不卡一 | 久久免费视频5 | 2019天天干夜夜操 | 国产亚洲精品久久久久久久久久 | 成人免费自拍视频 | wwwxxx视频 | 精品国产一区二区三区四区在线 | 欧美乱论 | 最新se94se在线欧美 | 欧美视频国产 | 久久精品欧美一区二区 | 国产精品色综合 | 欧美成人性色区 | 久久精品视频免费 |
