2014年一級建造師通信與廣電真題(四)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-08-11

四)、2012 年 6 月 A 施工單位中標一項傳輸設備安裝工程,建安工程費 100W,其中材料 費 30W,(建設單位提供)施工費為建安工程費扣除材料費的 80%,最終合同款為 56.84W, 其中施工費 56W,安全生產費用 0.84W,合同工期為:2012.7.1‐‐2012.10.14,未約定保修期, 項目經理部編制的進度計劃橫道圖如下:

工程如期進行,系統測試時發現一段光纜衰減過大,不能滿足設備要求;建設單位于
2012.9.1,決定增加一個中繼站及 10KM 管道光纜仍由 A 施工單位施工,施工費按照招投標 確定的打折比例結算。增加的設備由建設單位提供,材料由施工單位采購,設計單位修正了 設計,增加了兩個單向工程設計,主要費用預算如下:
1、中繼站設備安裝工程設備費 50W,建安費 5W,其中材料費 3.5W
2、管道光纜工程建安費 20W,其中材料費 15W。
A 施工單位接收了中繼站設備安裝工程的施工任務,拒絕了管道光纜工程的施工任務, 建設單位將管道光纜的任務另行委托給了 B 施工單位。
本工程除以上變更之外,其他工作與原設計相同。工程最終于 2012.10.9 完成,A 施工 單位同時將竣工技術文件和工程結算文件報送建設單位,工程于 2012.10.24 初驗后進入試 運行,2013.2.20 完成終驗后于次日零時正式投入使用。
問:

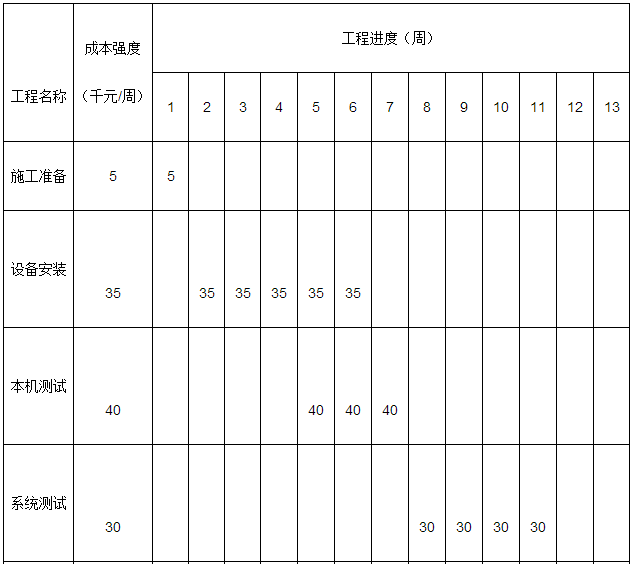

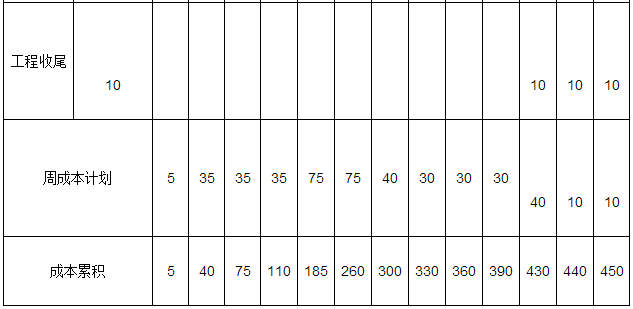

1、根據橫道圖用直方圖形式繪制,按周編制成本計劃 答:根據進度計劃橫道圖,繪制進度計劃成本矩陣見下表:

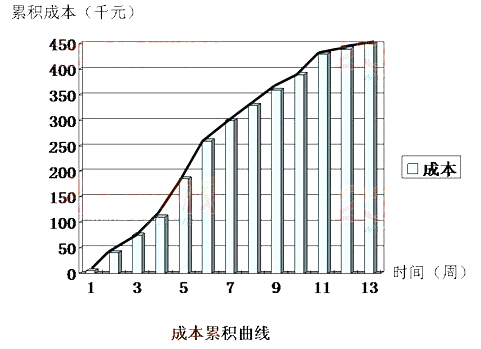

2、根據橫道圖繪制計劃時間‐成本累積曲線。
答:繪制計劃時間-成本累積曲線如下:

3、A 單位拒絕管道光纜施工是否合理。
答:A 單位拒絕管道光纜施工是合理的,這是因為 A 單位中標的是通信設備安裝工程,而管 道光纜施工屬于通信線路施工工程,超出了原有合同范圍;A 單位可以無管道光纜施工資質 或無相關施工資源拒絕。
4、雙方簽約的合同價款 56.84W 是否合規定?說明原因寫出計算過程 答:雙方簽訂的合同價款不合規定,這是因為根據相關文件規定,安全生產費應按建筑安裝 工程費的 1.5%計取,屬于不可競爭費用。
合同價款=(100-30)*80%(施工費)+100*1.5%(安全生產費)=57.5(萬元)
5、計算 A 施工單位的最終結算價款及本工程的保修金。 答:計算最終結算價款時,先計算增加的中繼站設備安裝工程費用:
新增工程價款=(5-3.5)*80%(施工費)+5*1.5%(安全生產費)+3.5(A 采材料)
=1.2+0.075+3.5
=4.775(萬元) 最終結算價款=57.5(原合同價款)+4.775(新增價款)=62.275(萬元) 工程保修金應為最終結算價款的 5%,即:62.275*5%=3.11375(萬元)
6、建設單位應分別在何時完成 A 施工單位結算文件的審定和保修金外的工程款的支付。 答:因為工程價款在 500 萬以下,按照有關規定應從接到工程竣工結算報告或資料之日起
20 天內完成審計,即 2012 年 10 月 29 日內完成結算文件審定。
按照有關規定,工程初驗后 3 個月之內,雙方按照合同價款、合同價款調整內容以及索 賠事項,進行工程價款結算,即為:2013.1.24 日內。

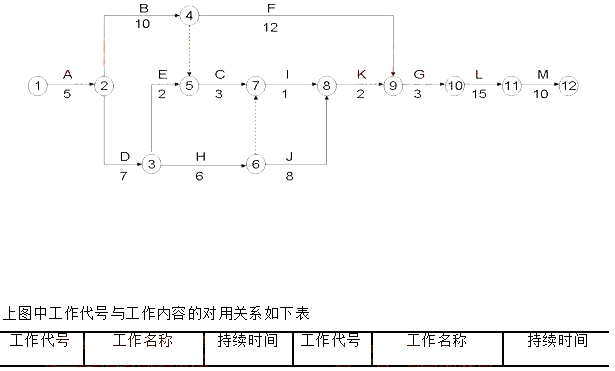

(五)、背景:某施工單位承接了一項 PTN 網工程,施工內容包括五個局站的設備安裝及 測試,所有 PTN 設備有 100G 移動接口,項目部制定的網絡計劃圖如下:

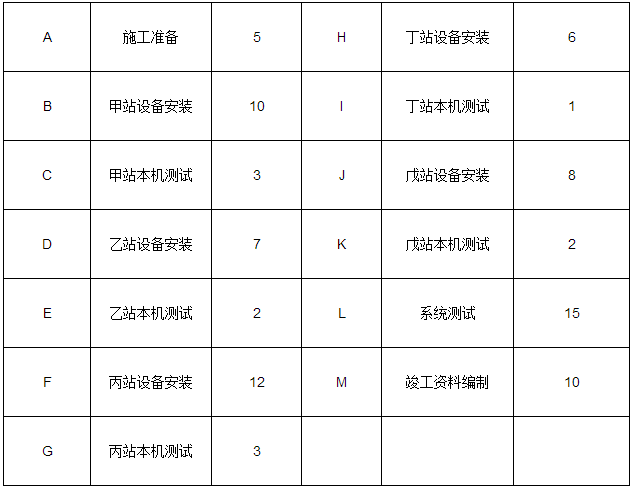

工作代號 工作名稱 持續時間 工作代號 工作名稱 持續時間

根據合同約定,建設單位按照各局站工作的最早開始時間,將設備運到機房,施工中發生如
下事件:
事件一:乙站、丙站設備均推遲 2 天運到機房; 事件二:施工單位儀表比計劃最早進場時間推遲 5 天時間; 事件三:在丁站本機測試中,儀表故障造成測試工作延遲 6 天;
問題:

1、按下表格計劃列出各項工作的緊前工作和緊后工作

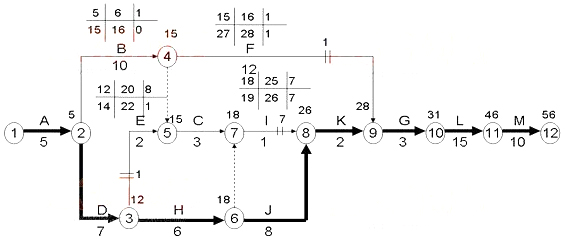

2、參照 A 標注 B、E、F、I 工作時間參數
答:采用簡化時標分析法,分析如下,四個時間參數見圖。

3、列出本項目的關鍵工作,計算計劃工期 答:關鍵工作是:A-D-H-J-K-G-L-M
計劃工期=5(A)+7(D)+6(H)+8(J)+2(K)+3(G)+15(L)+10(M)=56(天)
4、在保證工期前提下,測試工作于第幾天開始能保證儀表的最高利用率?
答:測試工作有 E、C、I、K、G、L ,要保證儀器最高利用率就要求儀器連續、不間斷工作, 才能避免儀器窩工,即需求最早開始的測試工作 E 的最晚開始時間;從圖可知 E 最晚開始時 間是第 21 天,最晚結束時間是第 22 天,所有測試工作于第 21 天開始能保證儀表的最高利 用率。
5、各事件順序發生時,分別影響的工期多少天?哪些可以向建設單位索賠工期,本工程的 實際工期是多少天?
答:
事件一中 D、F 工作各推遲 2 天,且均為建設單位責任。D 工作是關鍵工作,將使工期延誤 2 天,可向建設單位索賠工期 2 天;F 是非關鍵工作,推遲 2 天大于其總時差 1 天將延誤 1 天, 但前面 D 工作已經延誤了 2 天,所以此 1 天將不會影響工期,也不可向建設單位索賠工期。 事件二 E 工作推遲 5 天,屬施工單位自己的責任,不能進行索賠;E 工作是非關鍵工作,其 推遲時間 5 天小于其總時差 8 天,所以不會影響工期。
事件三 I 工作推遲 6 天,屬施工單位自己的責任,不能進行索賠;I 工作是非關鍵工作,其 推遲時間 6 天小于其總時差 7 天,但前面 E 事件已經延誤 5 天,所以將影響工期 5+6-7=4 天。
本工程實際工期是計劃工期加上延誤工期。
延誤工期=2(D 延誤)+〔5(E 延誤)+6(I 延誤)-7(I 總時差) 〕=6 天 實際工期=56(計劃工期)+6(延誤工期)=62(天)
6、在本機測試網元級測試中,本工程除需要測試接口的平均發送光功率、接收光靈敏度和 最小過載光功率外,還需要測試那些項目?
答:還需要測試:
① 吞吐量
② 時延
③ 過載丟包率
④ 背靠背。
