2015年一級建造師《機電實務》真題


一、單項選擇題
1.下列塑料中,不屬于熱塑性塑料的是( )。
A.聚氯乙烯
B.聚苯乙烯
C.聚乙烯
D.環氧塑料
【參考答案】D
P7
2.按照設備在生產工藝過程中的作用原理分類,攪拌罐屬于靜置設備中的( )。
A.容器
B.反應器
C.換熱設備
D.分離設備
【參考答案】A
P21
3.輸電線路鋼塔架檔距約 320m,其基礎施工時的檔距測量應采用( )。
A.十字線法
B.電磁波測距法
C.鋼尺量距法
D.平行基準線法
【參考答案】B
P31
4.電機干燥時的溫度測量,不允許使用( )。
A.電阻溫度計
B.酒精溫度計
C.水銀溫度計
D.溫差熱電偶
【參考答案】C
P85
5.下列設備中,通常情況下采用樁基礎的是( )。
A.水泵
B.變壓器
C.汽輪機
D.空調機組
【參考答案】C
P66
6.下列檢測試驗中,屬于鋼制壓力容器產品焊接試板力學性能試驗的是( )。
A.扭轉實驗
B.射線檢測
C.耐壓試驗
D.彎曲試驗
【參考答案】D
P114
7.發電機設備的安裝程序中,發電機穿轉子的緊前工序是( )。
A.定子就位
B.定子及轉子水壓試驗
C.氫冷器安裝
D.端蓋、軸承、密封瓦調整安裝
【參考答案】B
P130
8.鍋爐蒸汽管道的沖洗與吹洗范圍,不包括( )。
A.減溫水管系統
B.過熱器
C.再熱器
D.凝汽器
【參考答案】D
P134
9.關于儀表校準要求的說法,正確的是( )。
A.在儀表最大工作量值范圍內均勻選取校準點
B.稱重儀表在安裝中逐漸加載標準重量進行校準
C.指針式儀表在全標度范圍內的示值誤差和回程誤差應符合儀表準確度的規定
D.施工現場不具備校準條件的儀表可用合格證明文件代替
【參考答案】C
10.爐底為反拱形的爐窯砌筑前,找準砌筑弧形拱基面的方法是( )。
A.采用樣板找準
B.用加工磚找準
C.測量弧底標高
D.設置基準線
【參考答案】A
P171
11.下列建筑管道絕熱類型中,不屬于按用途分類的是( )。
A.保溫
B.保冷
C.加固增強
D.加熱保護
【參考答案】C
P177
12.安裝坡度要求最大的采暖管道是( )。
A.熱水采暖管道
B.蒸汽管道
C.散熱器支管管道
D.蒸汽凝結水管道
【參考答案】C
P181
13.下列電氣線路中,不能共管敷設的是( )。
A.照明燈的 8 根導線
B.同一照明配電箱的 5 個回路
C.同一設備的主回路和無干擾要求的控制回路
D.電壓分別為 24V 和 12V 的兩個直流回路
【參考答案】B
P186
14.下列檢測內容中,不屬于廣播音響系統檢測的是( )。
A.最高輸出電平
B.輸出信噪比
C.阻抗匹配
D.響應時間
【參考答案】D
P212
15.在自動扶梯空載制動試驗中,應檢查符合標準規范要求的是( )。
A.制動載荷
B.制動方法
C.空載速度
D.制停距離
【參考答案】D
P224
16.關于自動噴水滅火系統噴頭安裝要求的說法,正確的是( )。
A.應在系統試壓前安裝
B.安裝時可對噴頭進行拆裝
C.可給噴頭裝飾性圖層
D.不得利用噴頭的框架施擰
【參考答案】D
P232
17.計量器具修理后的檢定屬于( )。
A.使用中檢定
B.周期檢定
C.后續檢定
D.仲裁檢定
【參考答案】C
P451
18.按架空電力線路保護區內取土規定,220kV 桿塔周圍禁止取土的范圍是( )。
A.5m
B.6m
C.7m
D.8m
【參考答案】A
P461
19.按國家制定實施首檢的起重機械目錄規定,下列起重機械中實施首檢的是( )。
A.流動式起重機
B.塔式起重機
C.橋式起重機
D.桅桿式起重機
【參考答案】A
P472
20.按機電安裝工程的工程類別與工程項目劃分,不屬于凈化工程的是( )。
A.制藥工程
B.醫療污水處理工程
C.精密機械工程
D.電子工程
【參考答案】B
P492
二、多項選擇題
21.起重機吊裝工藝計算書的主要內容包括( )。
A.吊裝安全距離核算
B.卷揚機走繩強度核算
C.起重機受力分配計算
D.吊耳強度核算
E.吊索具安全系數核算
【參考答案】ACDE
P46
22.降低焊接應力的正確措施有( )。
A.構件設計時盡量減少焊接尺寸
B.將焊縫集中在一個區域
C.焊接時采用較小的焊接線能量
D.焊接過程中,層間錘擊
E.焊接前對構件進行整體預熱
【參考答案】ACE
P59-60
23.安裝精度調整與檢測中,屬于形狀誤差的有( )。
A.圓柱度
B.平行度
C.垂直度
D.平面度
E.直線度
【參考答案】ADE
24.380V 電動機試運行前應檢查的內容有( )。
A.電動機繞組的絕緣電阻
B.電動機的地腳螺栓是否接地
C.電動機的保護接地線是否連接可靠
D.電動機的溫度是否有過熱現象
E.繞線式電動機的滑環和電刷
【參考答案】ACE
P87
25.管道系統進行壓力試驗前,應從待試管道拆下或加以隔離的組成件有( )。
A.調節閥
B.安全閥
C.單向閥
D.膨脹節
E.爆破片
【參考答案】ABE
P104
26.復合層圖層防腐蝕施工時,涂底漆前應對( )部位交易保護。
A.焊縫
B.螺紋
C.焊接坡口
D.標識
E.彎頭
【參考答案】BCD
P154
27.采取澆注法進行絕熱層施工的要求有( )。
A.每次配料必須在規定時間內用完 B.應提前制作試塊
C.澆筑時宜一次澆筑成型
D.大面積澆筑時,應設對稱多澆口
E.間斷澆筑時,施工縫宜留在伸縮縫的位置上
【參考答案】ADE
P164
28.凈化空調系統調試和試運行應具備的條件有( )。
A.潔凈室建筑裝飾驗收合格
B.各種管線吹掃及試壓完成
C.空調設備系統聯動完成
D.高效過濾器安裝完成
E.風量、風壓平衡完成
【參考答案】ABCE
P201
29.工業安裝分部工程質量驗收記錄表簽字人包括( )。
A.建設單位專業技術負責人
B.施工單位項目技術負責人
C.專業監理工程師
D.質檢單位項目負責人
E.設計單位項目負責人
【參考答案】BE
P480
30.建筑安裝單位工程質量驗收記錄填寫的主要內容有( )。
A.施工試驗記錄
B.隱蔽工程驗收記錄
C.試運轉記錄
D.分部工程驗收記錄
E.質量控制資料驗收記錄
【參考答案】DE
P489
三、案例分析題
(一)
背景資料
A 公司承包某市大型標志性建筑大廈機電工程項目,內容包括管道安裝、電氣設備安裝
及通風空調工程。建設單位要求 A 公司嚴格實施綠色施工,嚴格安全和質量管理,并簽訂了
施工合同。
A 公司項目部制定了綠色施工管理和環境保護的綠色施工措施,提交建設單位后,建設
單位認為綠色施工內容不能滿足施工要求,建議補充完善。
施工中項目部按規定多次對施工現場進行安全檢查,仍反復出現設備吊裝指揮信號不明
確或多人同時指揮;個別電焊工無證上崗,雨天高空作業;臨時樓梯未設護欄等多項安全隱
患。項目部經認真分析總結,認為是施工現場安全檢查未抓住重點,經整改后效果明顯。
在第一批空調金屬風管制作中,發現質量問題,項目部采用排列圖法對制作中出現的質

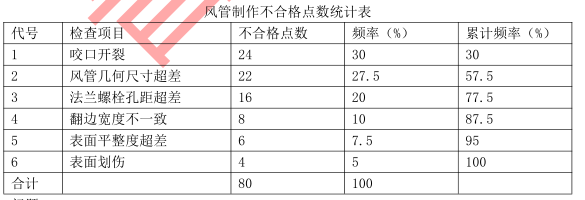

量問題進行了統計、分析、分類,并建立風管制作不合格點數統計表,予以糾正處理。經檢
查,其中風管咬口開裂的質量問題是咬口形式選擇不當造成的,經改變咬口形式后,咬口質
量得到改進。
風管制作不合格點數統計表
問題:
1.綠色施工要點還應該包括哪些方面的內容?P383
綠色施工要點還應包括:節材與材料資源管理;節水和水資源利用;節能和能源利用;
節地和施工用地保護等方面。
2.根據背景資料,歸納施工現場安全檢查的重點。P381
違章指揮、違章作業、直接作業環節的安全保證措施等。
設備吊裝指揮信號不明確或多人同時指揮,屬于違章指揮;
臨時樓梯未設護欄,屬于直接作業環節的安全保證措施不到位;
個別電焊工無證上崗,雨天高空作業屬于違規作業。
3.對表 1 中的質量問題進行 ABC 分類。P408
通常按累計頻率劃分(0-80%)、(80-90%)、(90-100%)三部分,與其對應的影響因素分別為
A、B、C 三類。A 類為主要因素、B 類為次要因素、C 類為一般因素。
咬口開裂、風管幾何尺寸超差和法蘭螺栓孔距超差屬于 A 類,主要因素;
翻邊寬度不一致屬于 B 類,次要因素;
表面平整度超差、表面劃傷屬于 C 類,一般因素。
4.該工程金屬風管的咬口形式有哪些?金屬風管咬口形式的選擇依據是什么?P196
咬口形式有:單咬口、聯合角咬口、轉角咬口、按扣式咬口、立咬口
咬口形式選擇的依據有:風管系統的壓力及連接要求。
(二)
背景資料
某機電公司承接一地鐵機電工程(四站四區間),該工程位于市中心繁華區,施工周期
共 16 個月,工程范圍包括通風與空調、給水及消防水、動力照明、環境與設備監控系統等。
工程各站設置 3 臺制冷機組,單臺機組重量為 5.5 噸,位于地下站臺層。各站兩端的新
風及排風豎井共安裝 6 臺大型風機。空調冷凍、冷卻水管采用鍍鋅鋼管焊接法蘭連接,法蘭
焊接處內外焊口做防腐處理。其中某站的 3 臺冷卻塔按設計要求設置在地鐵出入口外的建筑
區圍擋內,冷卻塔并排安裝且與圍擋建筑物距離 2.0 米。
機電工程工期緊,作業區域分散,項目部編制了施工組織設計,對工程進度、質量和安
全管理進行重點控制。在安全管理方面,項目部根據現場作業特點,對重點風險作業進行分
析識別,制定了相應的安全管理措施和應急預案。
在車站出入口未完成結構施工時,全部機電設備,材料均需進行吊裝作業,其中制冷機
組和大型風機的吊裝運輸分包給專業施工隊伍。分包單位編制了吊裝運輸方案后即組織實
施,被監理工程師制止,后經審批,才組織實施。
在公共區及設備區走廊上方的管線密集區,采用“管線綜合布置”的機電安裝新技術,
由成品鍍鋅鋼和專用配件組成的綜合支吊架系統。機電管線深化設計后,解決了以下問題:
避免了設計圖紙中一根 600*400mm 風管與 400*200 電纜橋架安裝位置的碰撞;確定了各機電
管線安裝位置;斷面尺寸最大的風管最高,電纜橋架居中,水管最低;確定管線間的位置和
標高,滿足施工及維修操作面的要求。機電公司根據優化方案組織施工,按合同要求一次完
成。
問題:
1.本工程應重點進行風險識別的作業有哪些?應急預案分為哪幾類?
在本背景中應重點識別的作業包括:(1)不熟悉的作業,如采用新材料、新工藝、新設
備、新技術的“四新”作業。(2)臨時作業,如維修作業、腳手架搭設作業。(3)造成事故
最多的作業,如動過作業易引起火災。(4)存在嚴重傷害的危險作業,如起重吊裝作業。(5)
已有控制措施不足以把風險降到可接受范圍的作業。等。
綜合應急預案、專項應急預案、現場處置方案。P375
2.分包單位選擇的吊裝運輸專項方案應如何進行審批?
分包單位編制吊裝運輸專項施工方案,并由分包單位的技術部門組織施工、技術、安全、
質量等部門的專業技術人員進行審核,并報分包單位的技術負責人簽字;由分包單位技術負
責人簽字的專項施工方案報總包單位,總包單位審核,由總包單位的技術負責人簽字的施工
方案報監理單位,總監同意并簽署后,施工單位可以組織實施。
3.采用“管線綜合布置”優化方案后,對管線的施工由哪些優化作用?P194
可以優化綜合管線排布。通過優化可發現原設計管線排列的碰撞問題,對管線進行重新
排布,確保管線相互間的位置、標高等滿足設計、施工及今后維修的要求。
可以優化機電管線的施工工序。將管線實現進行排布后,可預知建筑空間內相關的機電
管線的布置,確定合理的施工順序,以確保不同專業人員交叉作業造成的不必要的拆改。
4.本工程冷卻塔安裝位置能否滿足其進風要求?說明理由?塔體安裝還應符合哪些要求?
能滿足其進風要求。按照施工規范,進風側距建筑物應大于 1000mm。背景中冷卻塔并
排安裝且與圍擋建筑物距離 2.0 米,符合施工規范。
冷卻塔安裝應該水平,同一冷卻水系統多臺冷卻塔安裝時,各臺冷卻塔的水面高度應一
致,高度偏差不應大于 30mm。
冷卻塔的積水盤應無滲漏,布水器應布水均勻,組裝的冷卻塔的填料安裝應在所有電、
氣焊作業完成后進行。
(三)
背景資料
某機電工程公司施工總承包了一項大型原油儲備庫工程,該工程主要包括 4 臺 50000m
3
浮頂原油儲罐及其配套系統和設施。工程公司項目部對 50000m
3浮頂罐的施工方案進行了策
劃,確定罐壁焊縫采用自動焊的主體施工方案,為了減少腳手架的搭設和投入,選用了適宜
的內掛腳手架正裝法組裝罐壁,確定主體施工方案后項目部編制了施工組織設計,并按規定
程序進行了審批。
施工過程中,發生了如下事件:
事件 1:由于罐壁自動焊接設備不能按計劃日期到達施工現場,為了不影響工作進度,
項目部決定將罐壁焊縫自動焊改為焊條電弧焊(手工焊)。為此。項目部按焊條電弧焊方法
修改了施工組織設計,由項目部總工程師批準后實施。在施工過程中被專業監理工程師發現,
認為改變罐壁焊接方法屬于重大施工方案修改,項目部施工組織設計變更的審批手續不符合
要求,因此報請總監理工程師下達工程暫停令。
事件 2:修改罐壁焊接方法后,工程公司項目部把焊接的焊條電弧焊焊接質量控制點的
重點,制定了合理的焊接順序和工藝要求,并編制了質量預控方案。
事件 3:在對第一臺焊接的 50000m
3浮頂罐進行罐壁焊縫射線檢測及缺陷檢查中,認為
氣孔和密集氣孔是出現頻次最多的超標缺陷,是影響焊接質量的主要因素。項目部采用因果
分析圖法,找出了焊縫產生氣孔的主要原因,制定了措施,在后續的焊接施工中,項目部落
實了對策表內容,提高了焊接質量。
問題:
1.說明內掛腳手架正裝法和外搭腳手架正裝法的搭設區別。P117
答:(1)腳手架搭設方法不同
外搭腳手架隨罐壁板升高而逐層搭設;
內掛腳手架每組對一圈壁板,組成環形腳手架,作業人員可組對安裝上一層壁板;腳
手架從下至上交替使用;
(2)掛設移動小車位置不同
外搭腳手架在壁板內側掛設移動小車進行內側施工;內掛腳手架在罐壁外側掛設移動小
車進行罐壁外側施工;
(3)施工位置不同
外搭腳手架在壁板內側施工;內掛腳手架在罐壁外側施工
(4)腳手架費用不同:外搭腳手架正裝法,腳手架隨罐壁板升高而逐層搭設,內掛腳
手架正裝法,一臺儲罐施工用 2-3 層腳手架,1-2 個樓梯間,腳手架從下至上交替使用;所
以項目部采用內掛腳手架正裝法,可以節約腳手架費用。
2.事件 1 中,為什么監理工程師認為項目部對施工組織設計變更不符合要求。P297
答:項目部對施工組織設計的變更不符合要求。
原因:施工組織設計一經批準,施工單位和工程相關單位應認真貫徹執行,未經審批不
得修改,原則的重大變更,須履行原審批手續。
3.寫出儲罐罐壁焊接采用焊條電弧焊焊接方法的合理焊接順序和程序。P119
答:先焊縱向焊縫,后焊環向焊縫;當焊完相鄰兩圈壁板的縱向焊縫后,再焊其間的環
向焊縫。焊工應均勻分布,并沿同一方向施焊。
4.事件 3 中,項目部制定的對策表一般包括哪些內容?P409
答:包括的內容主要有:影響因素(人機料法環)、具體原因的序號;應采取的措施;
執行單位或者執行人。
(四)
背景資料
某鋼廠煉鋼技改項目內容包括鋼結構、工藝設備、工業管道、電氣設備安裝等,節能減
排,新增氧氣制取、煤氣回收和余熱發電配套設施,煉鋼車間起重機梁軌標高 27.8 米,為
多跨單層全鋼結構(塔樓部分多層),煉鋼工藝采用頂底復合吹煉,轉爐吹氧由球罐氧氣干
管(D426*9,P=2.4MPa)經加料跨層面輸送至氧槍閥門。
該項目由具有承包資質的 A 公司施工總承包,在分包單位通過資格預審后,業主同意,
A 公司將氧氣站、煤氣站和余熱發電站機電安裝工程分包給具有相應資質的和技術資格的安
裝單位。
A 公司項目部進場后,根據圖紙、合同、施工組織設計大綱、裝備技術水平、現場施工
條件進行施工組織總設計編制,塔樓鋼結構和工藝設備采用 3000tm,主吊方案經批準通過,
項目實施過程中,項目部在安全和質量管理方面采取措施如下:
措施一:針對工程特點,塔樓施工現場存在危險源較多,項目部僅對臨時用電危險、構
件加工機械傷害危險、交叉作業物體打擊危險以及壓力試驗、試運轉等危險源進行辨識和評
價,經公司審定,補充完善后,制訂了相應安全應急預案,健全現場安全管理體系。
措施二:針對氧氣管道管口錯邊量超標,內壁存在油脂、銹蝕、鐵銹等引起燃料爆炸事
故,項目部編制施工方案時,制定了包括材料檢驗、管道試驗工序為內容的施工工藝流程,
經批準后嚴格執行。
措施三:氧氣站球罐的球殼板和零部件進場后,A 公司項目部及時組織檢驗,確保分包
單位按計劃現場組焊。
問題:
1.A 公司審查分包單位專業資格包括哪些內容?氧氣站分包單位必須具備何種技術資格?
P256
資格預審內容包括基本資格審查和專業資格審查。專業資格審查是資格審查的重點,主
要內容包括:專業資質,施工經歷;人員狀況,包括承擔本項目所配備的管理人員和主要人
員的名單和簡歷;施工方案,包括履行合同任務而配備的施工裝配等;財務狀況,包括申請
人的資產負債表,現金流量表等。
GC1 級管道安裝資質,壓力容器的制造許可資質,球罐的制造許可資質(A3 級)。
2.A 公司編制的施工組織總設計包括哪幾個機電安裝單位工程?
煉鋼車間、氧氣站、煤氣站、塔樓等機電安裝單位工程。
3.措施 1 中,塔樓作業區域還有哪些危險源因素?
高空作業和吊裝作業,焊接有弧光(光能傷害)、無損檢測有輻射(放射傷害),管道沖
洗有化學物質傷害,火災、密閉容器窒息等危險源因素。
4.措施 2 中,氧氣管道施工還應包括哪幾道關鍵工序?
施工準備,包括;材料進場檢驗、管道進廠檢驗,與管道的土建工程檢驗合格,辦理了
交接手續,管子、管件、閥門等內部已清理干凈,復合質量要求;脫脂、內部防腐與襯里已
進行完畢。
另外還有安裝施工測量放線、溝槽的開挖及管溝砌筑、管道的敷設與安裝;管道與設備
連接;管道吹洗;儀表的安裝;試壓、防腐保溫等關鍵工序。
5.措施 3 中,球殼板制造質量現場應如何檢查?P121
(1)外形尺寸檢查:逐張進行成形和尺寸檢查;
(2)球殼板曲率檢查,用樣板和塞尺檢查其允許間隙。球殼板曲率檢查,球殼板與樣板允
許間隙為 3mm 內;
(3)球殼板幾何尺寸的檢查:檢查其允許偏差值。長度方向弦長允許偏差值為±2.5mm,任
意寬度方向弦長為±2mm,對角線弦長為±3mm,兩條對角線間的距離±5mm。
(五)
背景資料
A 安裝公司承包某分布式能源中心的機電安裝工程,工程內容有:三聯供(供電、供冷、
供熱)機組、配電柜、水泵等設備安裝和熱冷水管道、電纜排管及電纜施工。三聯供機組、
配電柜、水泵等設備由業主采購;金屬管道、電力電纜及各種材料由安裝公司采購。
A 安裝公司項目部進場后,編制了施工進度計劃、預算費用計劃和質量預控方案。對業
主采購的三聯供機組、水泵等設備檢查、核對技術參數,符合設計要求。設備基礎驗收合格
后,采用卷揚機及滾杠滑移系統將三聯供機組二次搬運、吊裝就位。安裝中設置了質量控制
點,做好施工記錄,保證安裝質量,達到設計及安裝說明書要求。
在施工中發生了以下 3 個事件:
事件 1:項目部將 2000m 電纜排管施工發包給 B 公司,預算單價為 120 元/m,在 3 月 22
日結束時檢查,B 公司只完成電纜排管施工 1000m,但支付給 B 公司的工程進度款累計已達
160000 元,項目部對 B 公司提出警告,要求較快施工進度。
事件 2:在熱水管道施工中,按施工圖設計位置施工,碰到其他管線,使熱水管道施工
受阻,項目部向設計單位提出設計變更,要求改變熱水管道的走向,結果使水泵及管道安裝
工作拖延到 4 月 29 日才完成。
事件 3:在分布式能源中心項目試運行驗收中,有一臺三聯供機組運行噪音較大,經有
關部門檢驗分析及項目部提供的施工文件證明,不屬于安裝質量問題,后增加機房的隔音措
施,驗收通過。
問題 1:業主采購水泵時應考慮哪些性能參數?
P13/182
泵的性能參數主要有流量和揚程,此外還有軸功率、轉速、效率和必要汽蝕余量。在采
購水泵時,除了要考慮泵的性能參數外,還應考慮泵的特性曲線和工作范圍,以及認真核對
設備型號和配用電機功率。
問題 2:三聯供機組就位后,試運行前還有哪些安裝步驟?
安裝精度調整與檢驗,設備固定與灌漿,零部件裝配,潤滑與設備加油,試運行

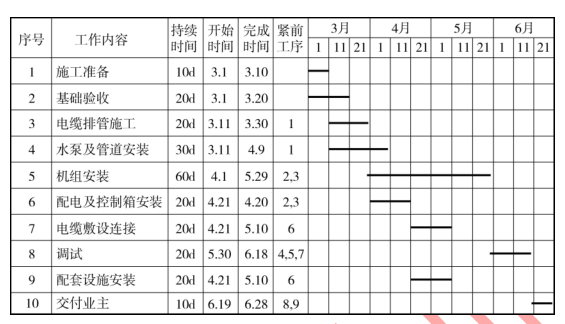

問題 3:計算事件 1 中的 CPI 和 SPI 及其影響,請問是否影響總工期?
從橫道圖及背景可以看出,每天應該完成 2000/20=100 米,3 月 22 日是電纜排線開工
12 天,那么
BCWP=1000 米×120 元/米=120000 元
ACWP=160000
BCWS=12 天×100 米/天×120 元/天=144000
CPI=BCWP/ACWP=120000/160000=0.75<1,說明費用超支
SPI=BCWP/BCWS=120000/144000=0.83<1,說明進度延后。
會影響總工期。原因電纜排管安裝在關鍵線路上,關鍵線路上的工作發生延誤一定會影
響總工期。
問題 4:請問事件 2 中承包單位如何才能修改圖紙?請問延誤是否影響工期?
項目部向設計單位提出設計變更這樣的做法是不正確的。
承包單位正確的方法是:在施工過程中,熱水管道碰到其他管線,應該由項目部工程師
提出設計變更申請單,經項目部技術管理部門審簽后,送交建設單位(監理單位)審核。經
設計單位同意后,由設計單位簽發設計變更通知書并經建設單位(監理單位)會簽后生效。
4 月 29 日完工的熱水管道工程,不影響總工期。原因是,從橫道圖可以看出,其緊后
工作“調試工作”從 5 月 30 日才開始施工,也就是延誤的工期沒有超過總時差,因此不影
響總工期。
問題 5:針對事件 3 中,施工單位需要那些資料才能證明自己沒有過錯?
應該有施工合同、補充協議、施工圖紙、設備技術資料、設計說明書、設計變更及有關
技術文件
?
在線客服
鄭:1991460761
孫:985206900
許:3236129661
楊:2841826762
趙:2381313085
主站蜘蛛池模板: 国产一区日韩一区 | 热re91久久精品国产99热 | 国产精品一区在线免费观看 | 久草在线手机视频 | 黄色a级片免费观看 | 日本欧美国产 | 久久精品久 | 欧美成人性生活 | 在线播放免费视频 | 久久久国产精品免费观看 | 国产系列 视频二区 | 暖暖免费观看高清完整版电影 | 一级国产精品一级国产精品片 | 好吊色欧美一区二区三区四区 | 亚洲精品一区中文字幕 | 精品一区二区三区中文字幕老牛 | 国产成人综合在线观看 | 999精品国产 | 亚洲成人国产 | 九九热这里只有精品8 | 看免费一级毛片 | 亚洲精品无码不卡在线播放he | 国产91亚洲精品久久久 | 新久草视频 | 曰韩av在线 | 亚洲免费高清 | 久久久www免费看片 亚洲综合视频一区 | 亚洲片在线观看 | 久久96国产精品久久秘臀 | 欧美一级片在线 | 久久综合久久综合久久 | 91久久国产露脸精品免费 | 亚洲精品一区二区三区大胸 | 在线影院av| 久久亚洲成人 | 天天干导航| 欧美成人一区二区三区 | 一级大黄毛片 | 精品国产一区二区三区成人影院 | 久久久久久91 | 99爱视频在线观看 |
