二級建造師每日一練(11.2)
B、主要性能參數指標的確定
C、機械設備制造要求
D、使用操作要求
E、機械沒備運輸方式
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABD
解析:施工機械設備的質量控制就是使施工機械設備的類型、性能、參數等與施工現場的實際條件、施工工藝、技術要求等因素相匹配,滿足施工生產的實際要求。其質量控制主要從機械設備的選型、主要性能參數指標的確定和使用操作要求等方面進行。
B、分工合理
C、生產上適用
D、經濟上合理
E、節省原料
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:機械設備的選擇,應按照技術上先進、生產上適用、經濟上合理、使用上安全、操作上方便的原則進行。選配的施工機械應具有工程的適用性,具有保證工程質量的可靠性,具有使用操作的方便性和安全性。
B、特殊過程的質量控制
C、工序施工質量控制
D、進行技術交底
E、成品的保護控制
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:施工過程的質量控制包括:①技術交底;②測量控制;③計量控制;④工序施工質量控制;⑤特殊過程的質量控制;⑥成品保護的控制。
B、2
C、3
D、6
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是無固定期限勞動合同根據《勞動合同法》的規定,無固定期限勞動合同可以約定試用期,但試用期最長不得超過6個月。
B、因盜竊罪被判刑
C、在外出執行任務時負傷,失去左腿
D、非工作時間酗酒摔傷,治療后不能從事原工作也拒不從事單位另行安排的工作
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是勞動合同的解除和終止?!秳趧雍贤ā返?0條規定,有下列情形之一的,用人單位提前30日以書面形式通知勞動者本人或者額外支付勞動者1個月工資后,可以解除勞動合同:
(1)勞動者患病或者非因工負傷,在規定的醫療期滿后不能從事原工作,也不能從事由用人單位另行安排的工作的;
(2)勞動者不能勝任工作,經過培訓或者調整工作崗位,仍不能勝任工作的;
(3)勞動合同訂立時所依據的客觀情況發生重大變化,致使勞動合同無法履行,經用人單位與勞動者協商,未能就變更勞動合同內容達成協議的。故選項D正確。在試用期間被證明不符合錄用條件的,以及被依法追究刑事責任的,用人單位可以隨時解除勞動合同,故A、B錯誤。在本單位患職業病或者因工負傷并被確認喪失或者部分喪失勞動能力的,用人單位不得解除勞動合同,故C錯誤。
B、業務員小趙曾經受過傷,醫療期剛滿
C、職工孫某患職業病喪失勞動能力,臥病在家
D、58歲的工程師老李在本單位已經連續工作20年
E、剛與公司簽訂固定期限為1年勞動合同的張某試用期尚未滿
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACD
解析:本題考查的是勞動合同的解除和終止。經濟性裁員是指用人單位由于經營不善等經濟原因,一次性辭退部分勞動者的情形。經濟性裁員仍屬用人單位單方解除勞動合同。依據《勞動合同法》第42條規定,勞動者有下列情形之一的,用人單位不得依照該法第40條、第41條的規定解除勞動合同:女職工在孕期、產期、哺乳期的;在本單位患職業病或者因工負傷并被確認喪失或者部分喪失勞動能力的;患病或者非因工負傷,在規定的醫療期內的;在本單位連續工作滿15年,且距法定退休年齡不足5年的。故選項A、C、D正確。
B、完全成本法將企業在生產經營活動中所發生的費用分為制造成本及期間費用兩部分
C、間接成本是指構成工程實體的各項費用
D、直接成本與間接成本之和構成工程項目的全費用成本
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是工程施工成本的構成。
制造成本作為產品成本進行歸類,而期間費用在發生的合計期間直接計入當期損益的減項,故A錯誤;完全成本法將企業在生產經營過程所發生的全部費用(包括企業管理費用)都計人產品成本,制造成本法將企業在生產經營活動中所發生的費用分為制造成本及期間費用兩部分,故B錯誤;間接成本是指非構成工程實體的各項費用,故C錯誤;直接成本與間接成本之和構成工程項目的全費用成本,故D正確。
B、自由時差為零
C、總時差等于自由時差
D、自由時差不超過總時差
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是雙代號時標網絡計劃。自由時差一定不會超過總時差,故選D。B選項容易誤選,一般情況下工作箭線上沒有波形線,則該工作自由時差為零。但如果該工作的幾個緊后工作都是虛工作,那么此時該工作也有自由時差。如下圖的E工作。本身是沒有波形線的,但是緊后工作全部為虛工作,這時它是有自由時差的。為波形線的最小值。要記住這個特例。
B、法律行政法規的變化
C、開發及設計變更
D、不可抗力發生
E、市場材料價格有微小變動
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本題考查的是合同價款的調整。引起工程合同價款的調整因素是多種多樣的,例如國家政策調整、法律法規變化、市場價格波動、不可抗力發生、開發及設計變更、承建雙方未盡責任與義務等,故A、B、C、D正確。
B、施工機械種類多
C、作業過程中容易傷害現場以外的人員
D、保護環境、美化市容
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題主要考查的是施工現場封閉的原因。施工現場封閉原因:未封閉管理施工現場的作業條件差,不安全因素多,在作業過程中既容易傷害作業人員,也容易傷害現場以外的人員。因此,施工現場必須實施封閉式管理,將施工現場與外界隔離,同時保護環境、美化市容。
B、辦公設施
C、生活設施
D、輔助設施
E、生產設施
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:BCDE
解析:本題主要考查的是臨時設施的種類。臨時設施的種類:(1)辦公設施,(2)生活設施, (3)生產設施,(4)輔助設施。
B、會議室
C、閱覽娛樂室
D、衛生保健室
E、保衛傳達室
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABE
解析:本題主要考查的是施工現場辦公設施。辦公設施包括辦公室、會議室、保衛傳達室。
B、組織綠色施工的全面實施
C、制定綠色施工管理制度
D、建立工程項目綠色施工的協調機制
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:D
解析:本題考查的是綠色施工職責。
施工單位:
(1)施工單位是建筑工程綠色施工的實施主體,組織綠色施工的全面實施。
(2)總承包單位對綠色施工負總責。
(3)總承包單位應對專業承包單位的綠色施工實施管理,專業承包單位應對工程承包范圍的綠色施工負責。
(4)施工單位應建立以項目經理為第一責任人的綠色施工管理體系,制定綠色施工管理制度,負責綠色施工的組織實施,進行綠色施工教育培訓,定期開展自查、聯檢和評價工作。
(5)綠色施工組織設計、綠色施工方案或綠色施工專項方案編制前,應進行綠色施工影響因素分析,并據此制定實施對策和綠色施工評價方案。
某機電安裝公司總承包了一大型化工車間的機電安裝工程,工程內容包括:本車間范圍內的靜置設備安裝(包括兩臺整體到貨的鋼制立式壓力容器現場安裝)、工藝和系統管道工程和電氣儀表工程施工任務。并把管道工程分包給了B專業施工單位。業主對工期要求很嚴,合同約定了重罰工期拖延的條款。
合同規定除整裝工藝設備由建設單位訂貨外,所有材料均由施工單位(機電安裝公司)采購。為了減少施工單位的協調負擔,業主負責對地方相關單位的溝通與協調。但與施工質量直接相關的還要施工單位參與協調與溝通。
施工單位成立了協調小組,負責整個施工任務的協調工作并與相關方進行了很好的協調;由于工期特別緊張,施工單位制訂了詳細的、符合工程實際的進度計劃,并把材料供應工作當作工程協調管理的一項重點,較好地完成了任務。
2.為確保工程進度,機電安裝公司應編制哪些進度計劃?
3.機電安裝公司在進度計劃協調方面的內容有哪些?
4.為了保證施工材料按時、按質、按量供應而又不增加項目成本,施工單位與材料供應單位溝通與協調的內容是什么?
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.內部協調的對象包括:機電安裝公項目部設置的各個管理部門,專業施工隊;分包單位。需外部協調的是與施工質量直接相關的方面,包括:(1)業主(建設單位)、設計單位、監理單位等;(2)設備及材料的供貨單位;(3)土建單位、其他安裝承包商;(4)特種設備監督檢驗機構、安全監察部門。
2.本化工車間的機電安裝工程為一個單位工程,應編制單位工程施工進度計劃。若機電安裝公司承包的,工程項目包括多個單位工程,則機電安裝公司應編制施工總進度計劃。在計劃實施過程中,還應編制工程項目施工作業進度計劃。
3.進度計劃的協調,包含各專業施工活動。應通過內部協調溝通的有:
(1)施工進度計劃的編制和實施中,各專業之間的搭接關系和接口的進度安排;
(2)計劃實施中相互間協調與配合,工作面交換甚至交叉作業、工序銜接;
(3)各專業管線的綜合布置等。
4.施工單位與材料供應單位溝通協調的內容主要有:交貨順序與交貨期;批量材料訂購價格;設備或材料質量;相關技術文件、出廠驗收資料;現場技術指導等。
某機電設備安裝公司中標一長輸管道支線工程某標段,中標工程管道長度為30km。該公司中標簽訂合同后,擬把工程中的施工作業帶清理、修筑施工運輸便道、管溝開挖、管溝回填分包給A工程公司,把管道現場防腐和熱收縮套(帶)補口分包給B專業公司,把管道焊口無損檢驗分包給C無損檢測公司。機電安裝公司召集各分包單位,約定了下述事項:
1.各分包單位自行編制分包工程施工組織設計或施工方案,單位內部完成審批程序后交監理審批,將監理審批后的方案報總包單位項目部備案。
2.施工過程中發生的與沿途村民的臨時占地、青苗賠償?shù)葴贤▍f(xié)調事項由總包方授權A工程公司負責進行。
根據建設單位的要求,管道工程按照綠色施工的理念組織施工,實現“四節一環保”,總包單位編制了綠色施工方案,把機械設備、機具的節能作為一個重點內容。施工中,發生下述事件:
事件一:施工中檢查發現,部分管段準備下溝時,B專業公司已將管段的全部熱收縮套(帶)補口完成,然而部分管口焊口還未進行檢驗,造成部分返工。
事件二:長輸管道支線路經一個110kV變電站時,施工單位考慮施工方便,將變電站的一片綠地作為施工用地和管段臨時堆放場地,受到電力管理部門的處罰。
總包單位加強了內、外部溝通和協調,使工程得以順利進展。
2.總承包單位項目部對分包單位管理的要求有哪些?C無損檢測公司承擔長輸管道焊口無損檢驗工作應具備什么資格許可和條件?
3.綠色施工的四節一環保具體是什么?機械設備、機具的節能措施有哪些?
4.事件一造成返工的原因是什么?長輸管道從管口組對到管道下溝之間的一般施工程序是什么?
5.施工單位占用變電站的一片綠地為什么會受到電力管理部門的處罰?電力管理部門對施工單位處罰的內容是什么?
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.“各分包單位自行編制分包工程施工組織設計或施工方案,單位內部完成審批程序后交監理審批,將監理審批后的方案報總包單位項目部備案”不正確。理由:一是總包單位負責對向監理單位有關工程施工活動的聯絡傳遞應,總承包方的管理職責要求及時檢查、審核分包方提交的分包工程施工組織設計、專項施工技術方案;二是各類施工組織設計文件(包括施工方案)的審批程序,要求分包單位完成內部編制、審批程序后,報總承包單位項目部審批,然后由項目經理或其授權人簽章后向監理報批。
“施工過程中發生的與沿途村民的臨時占地、青苗賠償?shù)葴贤▍f(xié)調事項由總包方授權A工程公司負責進行”正確。雖然有關工程施工活動的外部溝通、協調及聯絡傳遞,應通過總包方進行,但經總包方授權同意的除外。分包方進行的溝通、協調及聯絡傳遞結果由總包方負責。
2.總承包單位項目部對分包隊伍管理的要求有:
(1)總承包單位按照總承包合同的約定對建設單位負責。
(2)對分包單位嚴格考核與管理。包括資質條件、技術裝備、技術管理人員資格以及履約能力等,以此確定滿足工程要求的分包單位。
(3)強化分包隊伍的全過程管理。分包合同不能解除總承包單位任何義務與責任,總包單位的工程項目部應按要求強化分包隊伍的全過程管理,指派專人負責對分包方的管理,保證分包合同和總承包合同的履行。
(4)不得再次把工程轉包。
C無損檢測公司承擔長輸管道焊口無損檢驗工作應具備的條件是:(1)有與檢驗、檢測工作相適應的檢驗、檢測人員;(2)有與所從事的檢驗檢測工作相適應的檢驗檢測儀器和設備;(3)有健全的檢驗檢測管理制度、檢驗檢測責任制度。具備上述條件之后,經負責特種設備安全監督管理的部門核準。
3.綠色施工的“四節一環保”是節能、節地、節水、節材和環境保護。
機械設備、機具的節能措施有:
(1)優先使用國家、行業推薦的節能、高效的施工設備和機具,如采用節電型的逆變式電焊機和能耗低、效率高的手持電動工具等。
(2)在施工組織設計中,合理安排施工順序、工作面,以減少作業區域的機具數量,相鄰作業區充分利用共有的機具資源。選擇施工工藝時,應優先考慮耗用電能或其他能耗較少的施工工藝。
(3)建立施工機械設備管理制度,制訂合理施工能耗指標,開展用電、用油計量,及時做好維修保養,使機械設備保持低耗、高效的狀態。
(4)選擇功率與負載相匹配的施工機械設備,避免大功率施工機械設備低負載長時間運行。機械設備宜使用節能型油料添加劑,在可能的情況下,考慮回收利用,節約油量。
(5)合理安排工序,提高各種機械的使用率和滿載率,降低各種設備的單位耗能。
4.事件一造成返工的原因是施工程序錯誤,熱收縮套(帶)補口應在管口焊口檢驗并合格之后進行。工序顛倒后,已經補口的焊縫不能進行檢驗,因而需剝離補口進行焊縫檢驗。
長輸管道從管口組對到管道下溝之間的一般施工程序是:管口組對→管道焊接→焊口檢驗→熱收縮套(帶)補口→管溝開挖→管道下溝。
5.施工單位占用變電站的綠地作為施工用地和管段臨時堆放場地,違反了《電力法》。《電力法》第53條規定,“任何單位和個人不得在依法劃定的電力設施保護區內修建可能危及電力設施安全的建筑物、構筑物,不得種植可能危及電力設施安全的植物,不得堆放可能危及電力設施安全的物品。”因此受到電力管理部門的處罰。
電力管理部門對施工單位的處罰內容是:停止作業,恢復原狀。
B、3
C、4
D、1
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:本題考查的是代建制。近3年在承接的各類建設項目中發生過較大以上質量、安全責任事故或者有其他嚴重違法、違紀和違約等不良行為記錄的單位不得承擔項目代建業務。
B、初步設計已經批準,施工詳圖設計滿足主體工程施工需要
C、主體工程施工單位和監理單位已經確定,并分別訂立合同
D、建設資金部分落實
E、主要設備和材料已經落實來源
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCE
解析:本題考查的是水利工程建設實施階段的工作內容。
水利工程中,主體工程開工,必須具備的條件包括:
(1)項目法人或者建設單位已經設立;
(2)初步設計已經批準,施工詳圖設計滿足主體工程施工需要;
(3)建設資金已經落實;
(4)主體工程施工單位和監理單位已經確定,并分別訂立合同;
(5)質量安全監督單位已經確定,并辦理了質量安全監督手續;
(6)主要設備和材料已經落實來源;
(7)施工準備和征地移民等工作滿足主體開工需要。
故選擇ABCE
B、水土保持工程施工監理
C、機電及金屬結構設備制造監理
D、水利工程建設環境保護監理
E、水利工程安全監理
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ABCD
解析:本題考查的是建設監理制。水利工程建設監理包括水利工程施工監理、水土保持工程施工監理、機電及金屬結構設備制造監理、水利工程建設環境保護監理。
B、確定責任目標成本
C、科學管理成本
D、有效管理成本
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:B
解析:此題考查施工成本計劃。
編制施工成本計劃的關鍵前提是確定責任目標成本,這是成本計劃的核心。因此應選擇B。
B、施工人數
C、各種資源的單價
D、各項資源的數量
E、單位實體工料、機資源的消耗數量
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:ACE
解析:此題考查直接工程費。
影響直接工程費高低的因素有三個方面: 一是工程量;二是單位實體工、料、機資源的消耗數量;三是各種資源的單價。參考2019二建公路教材270頁。
某新建一級公路工程第二標段里程樁號為K15+300~K24+150,其中K22+750~K22+900為一座大橋,上部結構為預制箱梁。工程所在地區屬于冬Ⅱ區,地處海拔1700~1800m之間,工期12個月,春季開工。

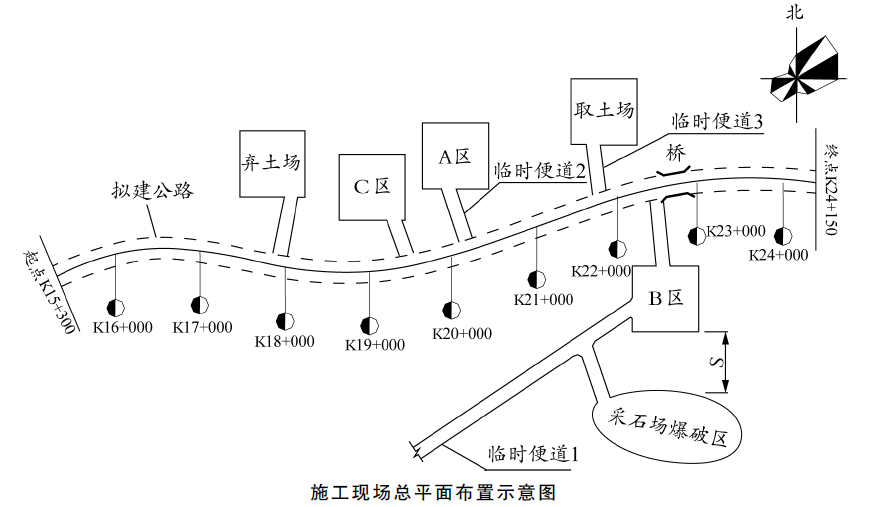

施工現場總平面布置示意圖如下圖所示,現場需在A、B、C三個區域分別布置橋梁梁板預制場(含水泥混凝土拌和站)、水泥穩定土拌和站和承包人駐地三種臨時工程。
由于預制場地基地質良好,現場預制箱梁采用了混凝土底模。承包人在駐地現場入口醒目位置設置了工程簡介牌和安全生產牌等?,F(xiàn)場清表后新建臨時便道1、2、3,其他便道為現場已有便道。

1.根據《公路工程施工安全技術規范》 (JTGF90-2015),為保證臨時工程的安全,B區與采石場爆破區直線距離S 最短需要多少米?依據施工方便、合理、安全、經濟、環保等施工現場總平面圖布置原則,A、B、C區分別布置哪種臨時工程最合理?
2.按照文明工地要求,承包人在駐地現場入口醒目處還需設置哪些標識牌? 預制場為預制箱梁采用的底模是否合理? 若不合理宜采用哪種底模?
3.根據《公路工程基本建設項目概算預算編制辦法》,分別判斷臨時便道現場清表是否需計取冬季施工增加費、高原地區施工增加費和行車干擾工程施工增加費? 臨時便道1、2、3是否應按臨時設施費計取?
4.計算該批碎石場外運輸損耗費、采購及保管費和碎石材料預算單價。 (計算結果小數點后保留2位)
向下滑動查看參考答案
↓
↓↓
↓↓↓↓
答案:
解析:1.(1)B區與采石場爆破區直線距離S最短需要500m;
(2)A區布置承包人駐地臨時工程;B區布置橋梁梁板預制場臨時工程;C區布置水泥穩定土拌和站臨時工程。
2.(1)承包人在駐地現場入口醒目處還需設置:施工平面圖、文明施工牌、消防保衛牌、廉政監督牌(或管理人員名單及監督電話牌)。
(2)預制場為預制箱梁采用的底模不合理,宜采用鋼模。
3.(1)臨時便道現場清表工程需計取冬季施工增加費、高原地區施工增加費,不計取行車干擾工程施工增加費。
(2)臨時便道1、2、3不按臨時設施費計取。
4.(1)場外運輸損耗費= (80+5)×1%×1000=850.00(元)。
(2)采購及保管費= (80+5)× (1+1%)×2.67%×1000=2292.20(元)。
(3)碎石材料預算單價= (80+5)× (1+1%)× (1+2.67%)=88.14 (元/m³)。
此題以橋梁施工為背景考查施工現場主要臨時工程及施工成本的構成。施工現場主要臨時工程包括項目部駐地建設、橋梁預制場布設、拌合站設置、施工便道建設等,需要掌握場地的選擇以及建設的要求。對于場外運輸損耗費、采購及保管費和碎石材料預算單價計算題,雖然簡單,但是需要掌握基本的公式,另外需要注意計算結果需要保留兩位小數的要求。
